竹科|太陽能產線拆除

竹科|太陽能產線拆除變賣
竹科|太陽能產線拆除變賣
previous arrow
previous arrow
next arrow
next arrow

業主需求

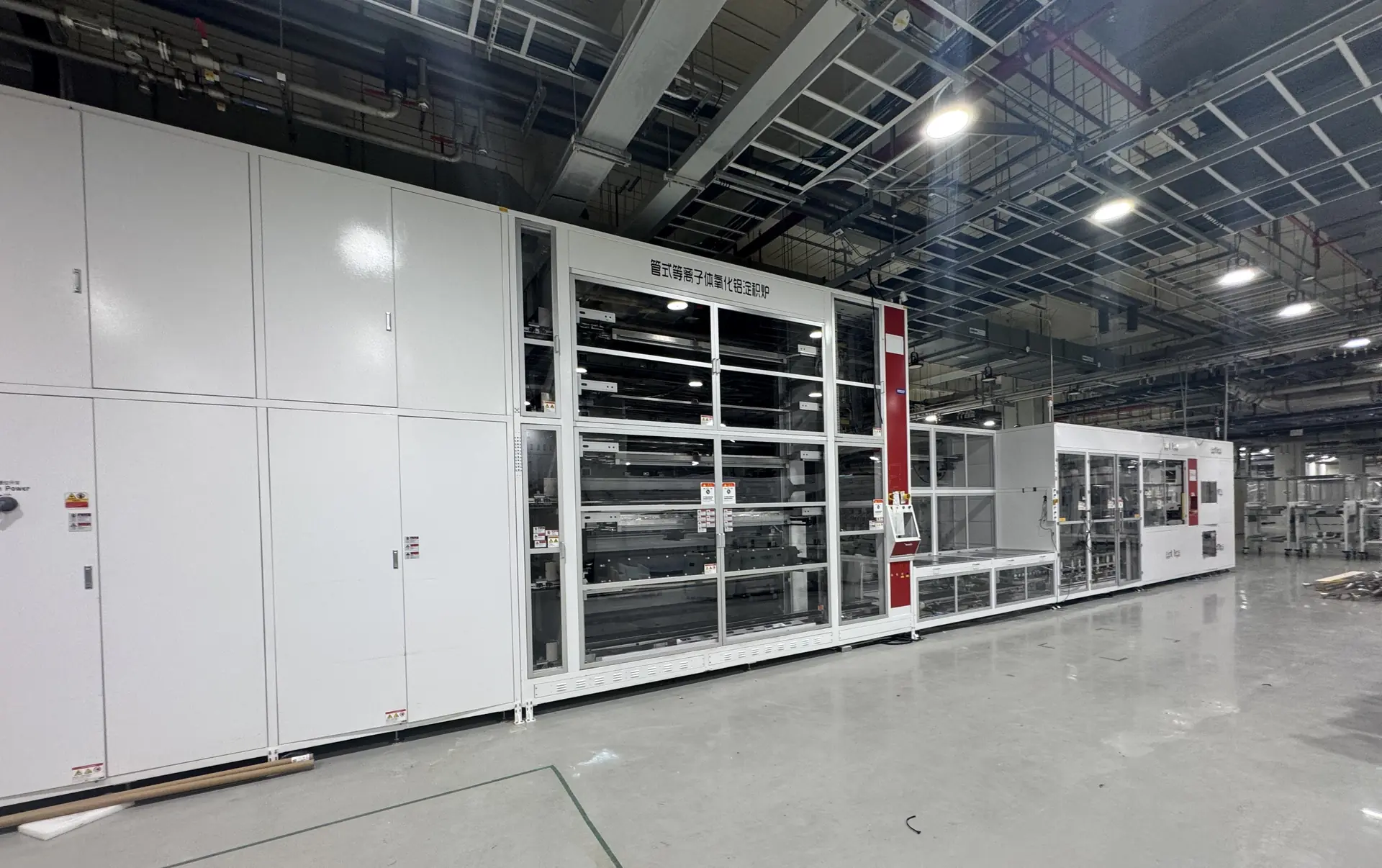

太陽能電池工廠要汰換產線,需要拆除變賣十五組擴散爐,每組重約 22 至 25 噸。

麻煩的地方在位置,這十五組設備分別放在三樓和四樓,不在一樓平面。

一整組這麼重,沒有辦法直接搬下樓,只能先在廠內拆解,再移到吊掛窗口,由吊車吊掛到地面裝車。

廠房其他區域還要繼續使用,搬運途中要避開業主要保留的管線,地面又是導電環氧樹脂(Epoxy)地板,設備刮到或物件掉落都會造成損傷。

為什麼只能在廠內逐節拆解

拆除有兩條路:一種是破壞性拆除,用重機具直接破壞、推倒,速度快,適合整廠或整片區域全部清空的場合,周邊沒有要保留的東西。

另一種是逐節解體,一節一節拆下來吊走,慢,但範圍控制得住。

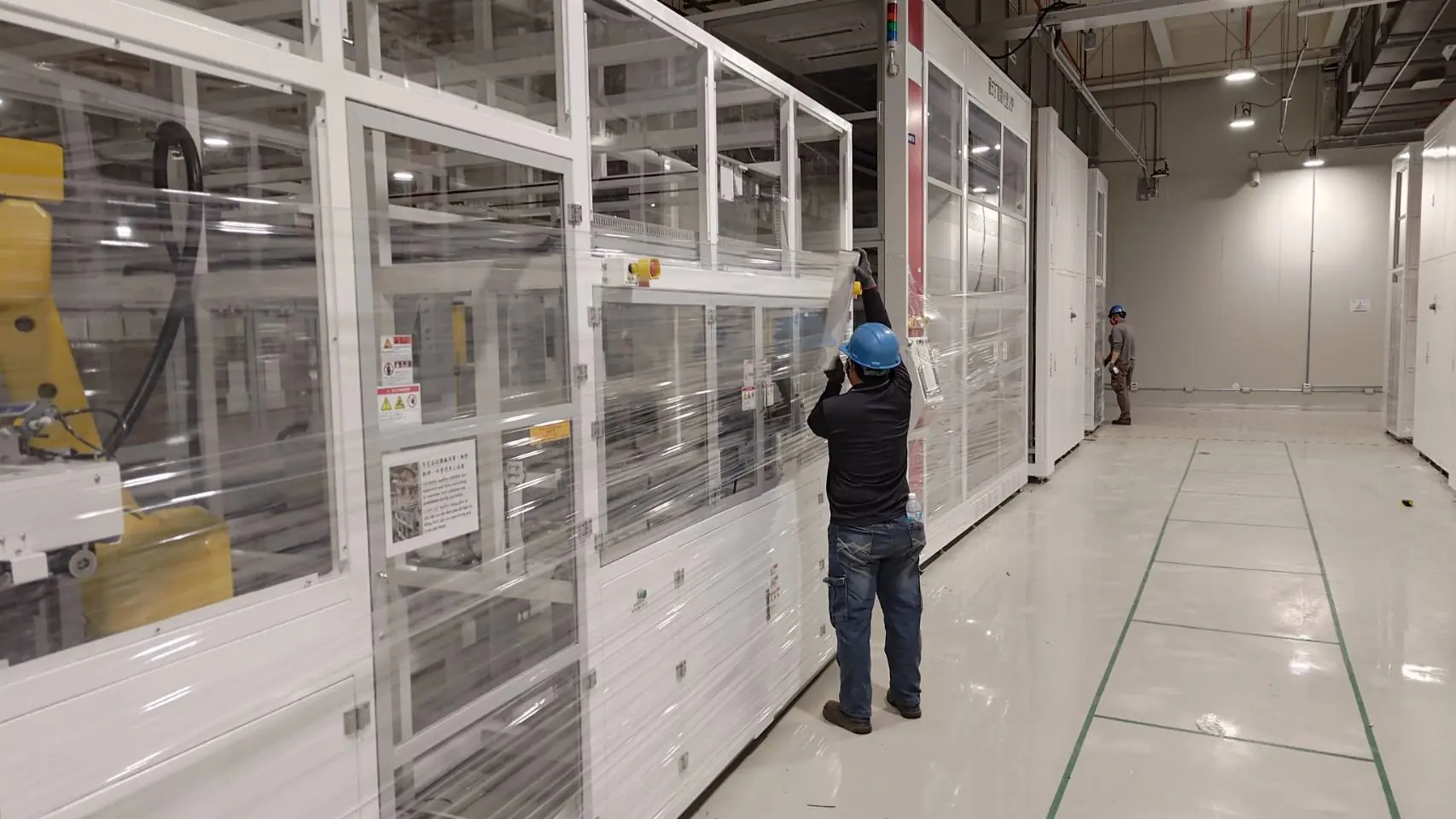

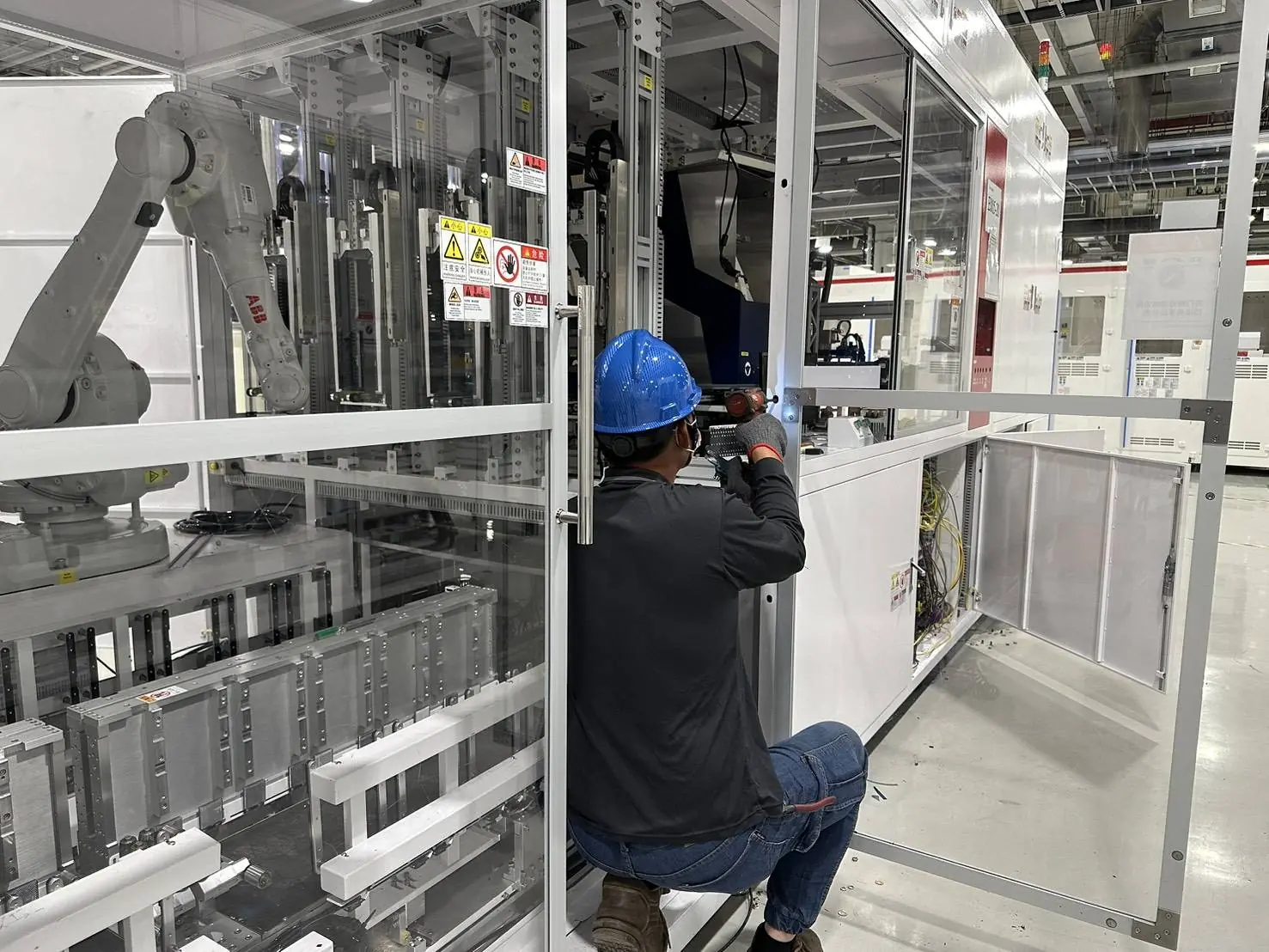

這工程只能走大部解體,原因有三個:

  1. 設備在三樓和四樓,重機具上不去,樓板也承受不了破壞性作業的衝擊
  2. 設備周邊的廠務管線、製程管線與線槽,業主要繼續使用,不能碰壞
  3. 地面表層是導電環氧樹脂(Epoxy)地板,碎片掉落或機具輾壓都會留下損傷

這個工程難在哪裡,怎麼做完的

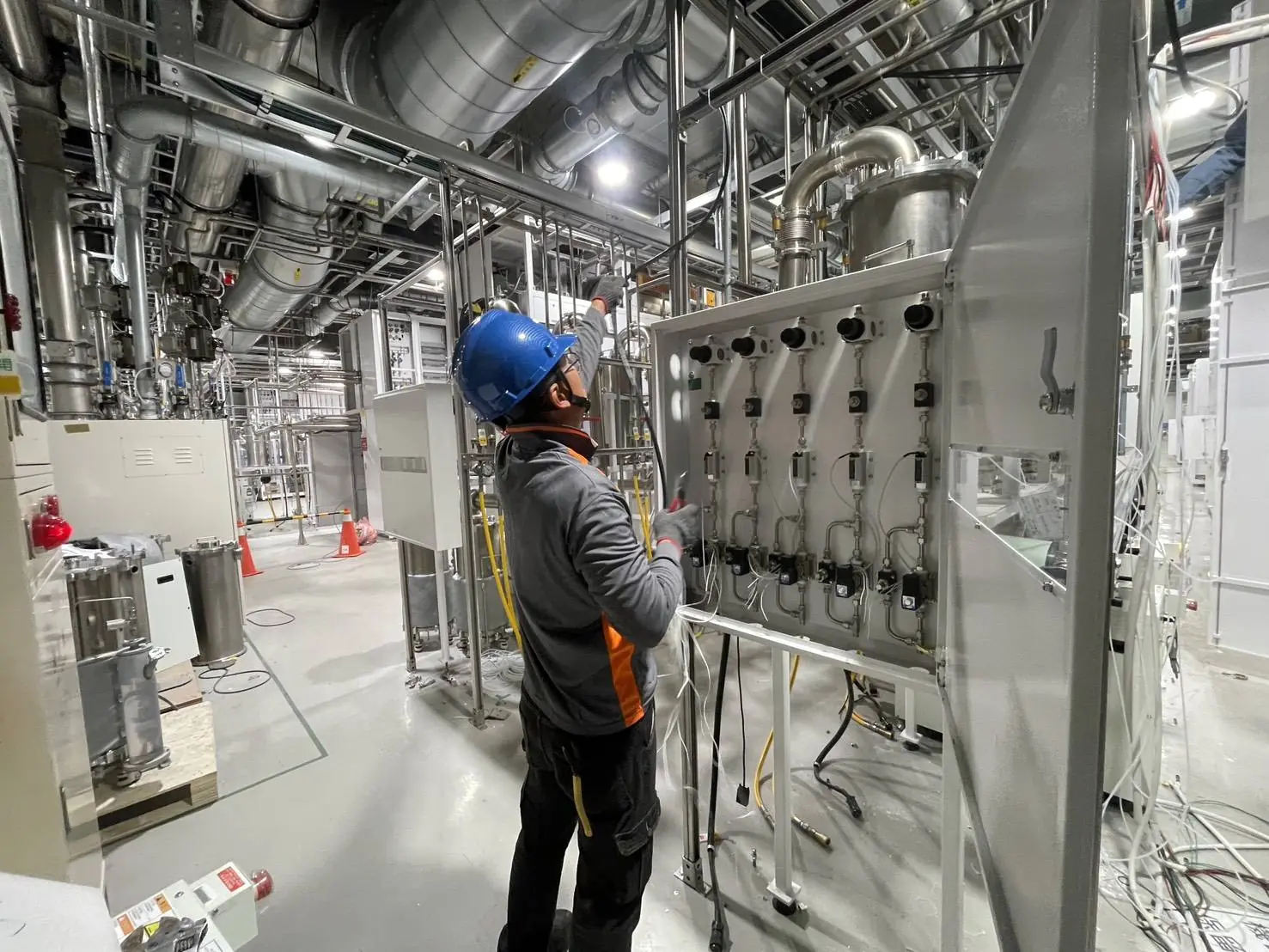

難題一:動工前要先確認水、氣、電及供料管線都已關閉

擴散爐接的不只是電,水、氣體與供料管線都連在設備上,其中包含製程使用的氣體。

管線沒有確實關閉就下刀,外洩或感電由現場人員直接承受,也可能波及還在使用的區域。

做法是事前與業主逐一確認設備連接的水、氣、電及供料管線,動工時再次勘驗確認全部關閉,才開始拆除。

這一步不會出現在工期表上,但它決定後面十五個工作天能不能安全進行。

難題二:一組 22 至 25 噸,整組移不出樓層

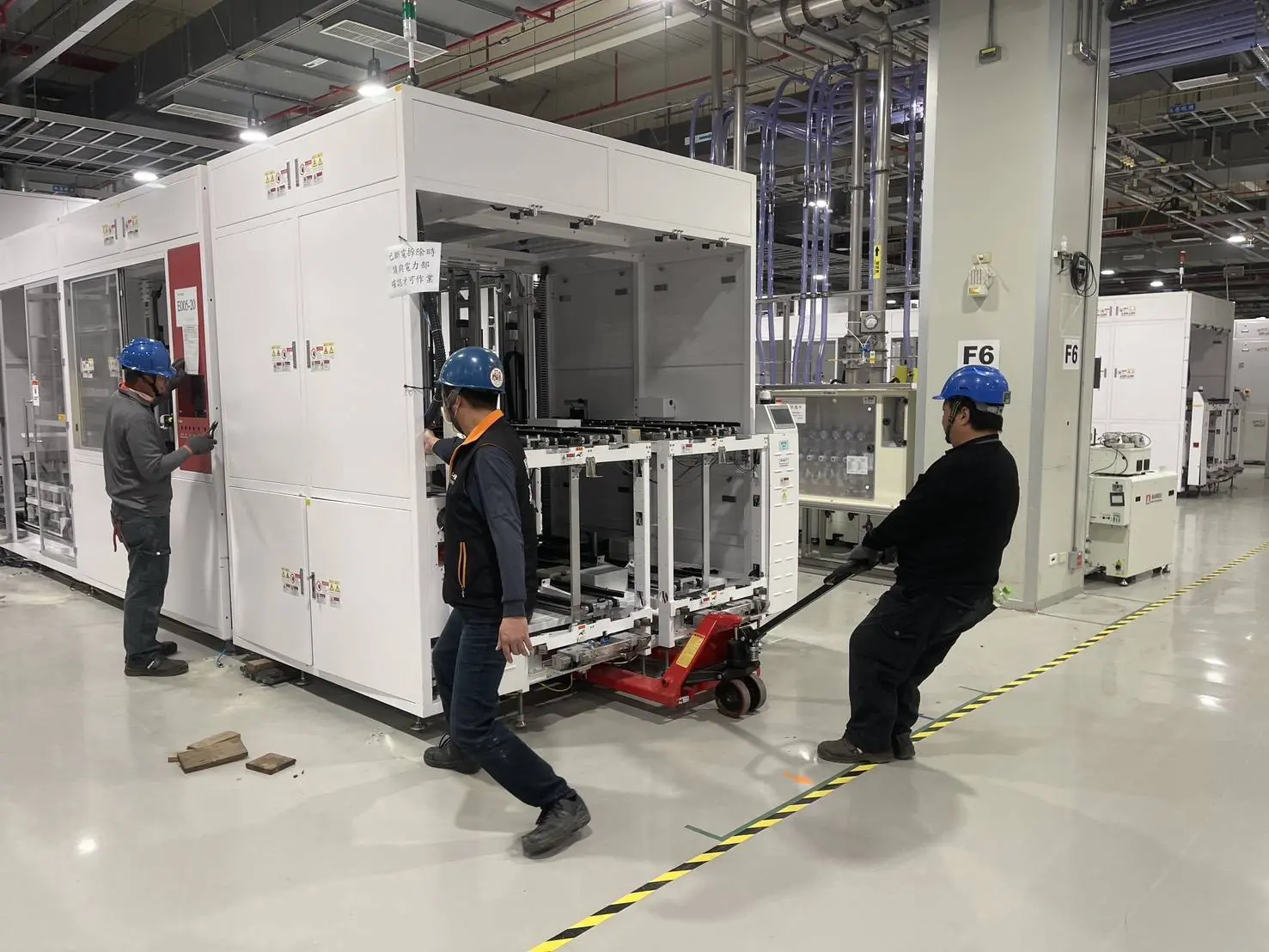

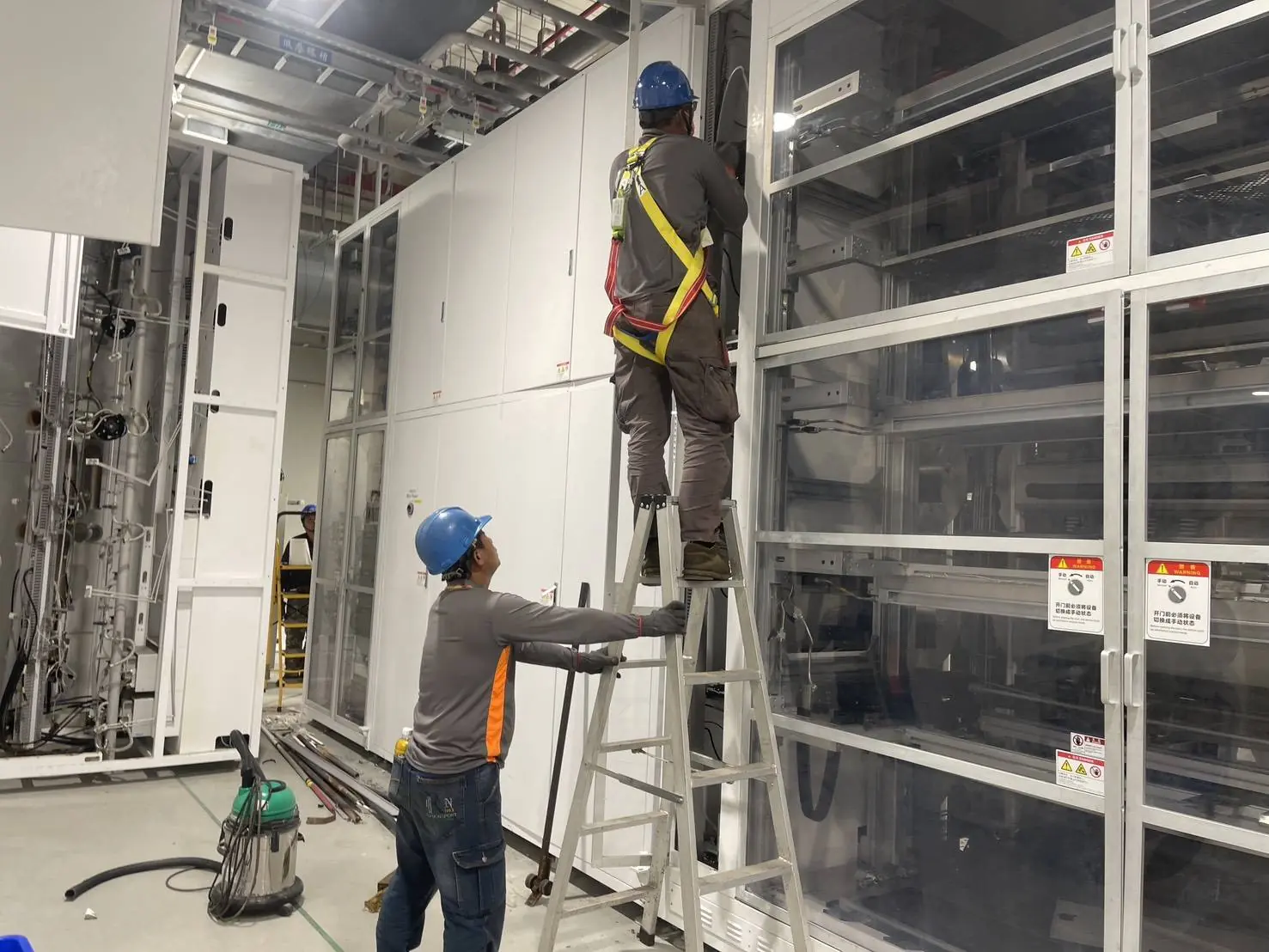

十五組設備分別在三樓和四樓,單組重約 22 至 25 噸,這樣的重量與體積無法整組移出樓層,只能在廠內解體。

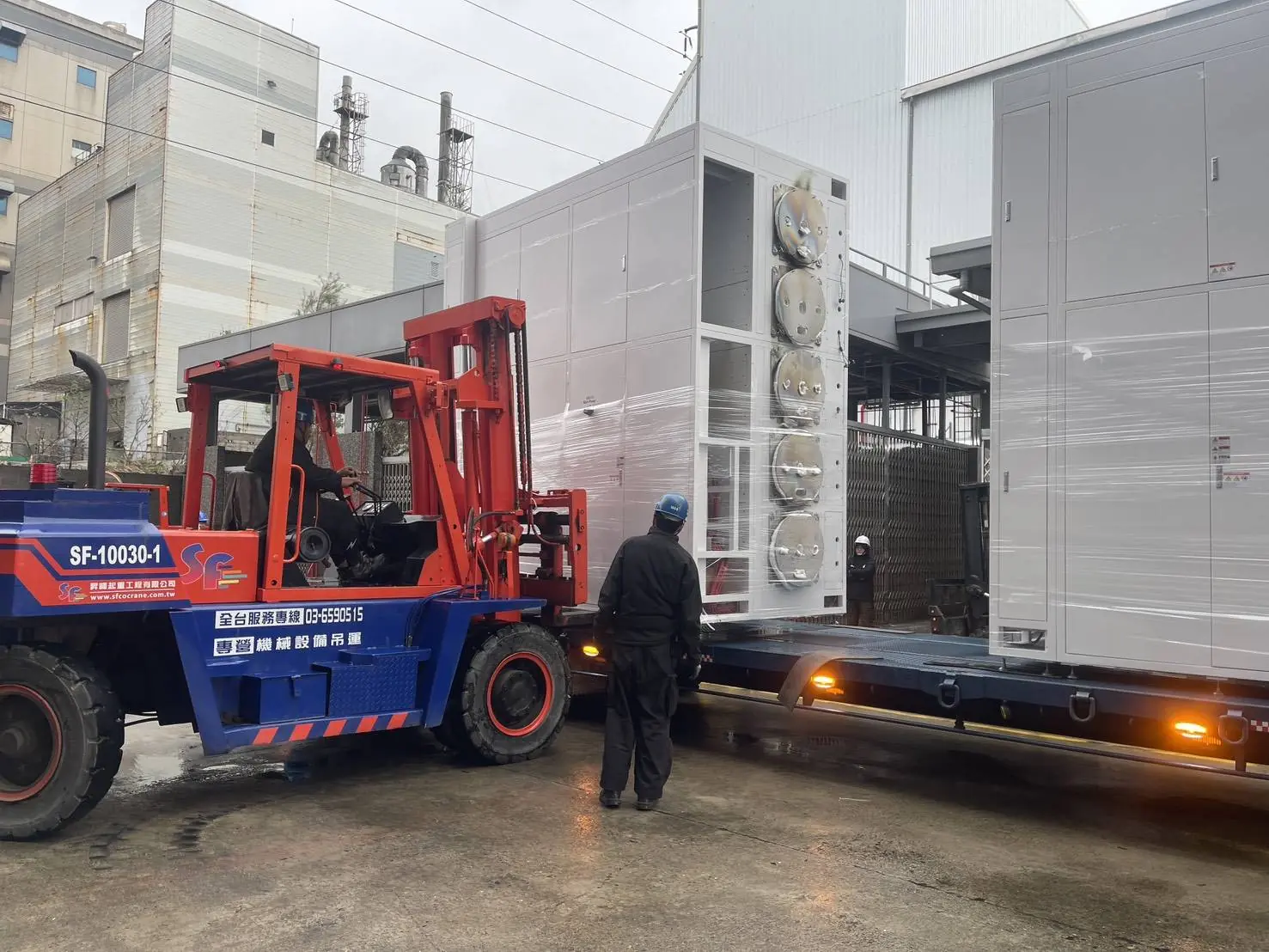

大部分解成五節,再逐節移往吊掛窗口,拆分的同時也把單節重量壓到吊車與搬運機具吃得下的範圍,最重的一節約 8 至 9 噸。

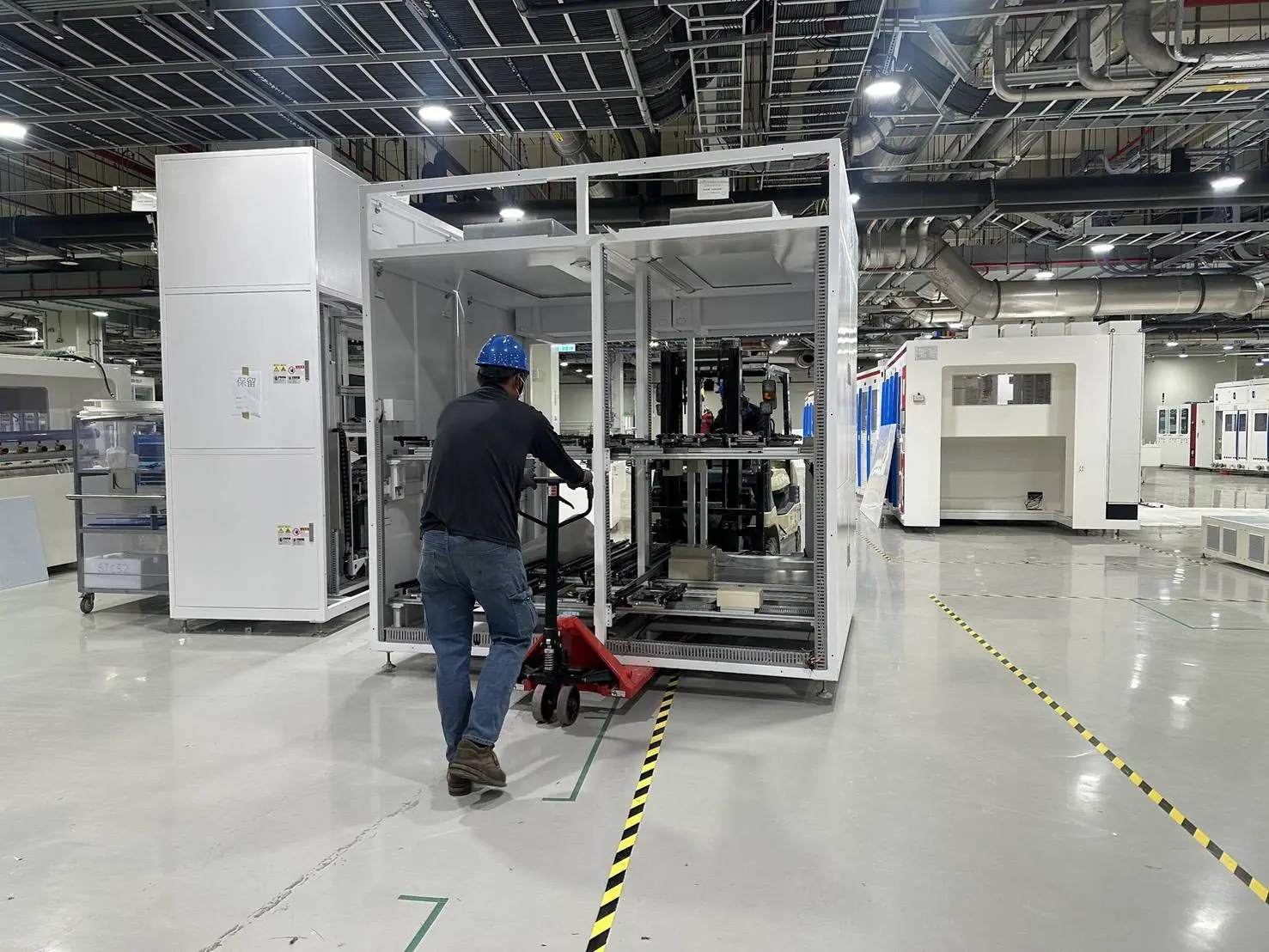

廠內不能有燃油機具的廢氣,因此室內移運全部使用 2.5 噸電動堆高機,配合俗稱「戰車輪」一起搬運推移。

設備到達吊掛窗口後,由廠外的 200 噸吊車吊到地面,再用 7 噸與 10 噸堆高機接駁起重裝車。

難題三:上方管線擋住搬運路線

設備即使已經拆成五節,多數單節高度仍然超過兩公尺多,移運途中會碰到上方的廠務管線、製程管線與線槽。這些設施業主要留著繼續使用,碰壞就是延後生產。

做法是先量測各節設備的尺寸,比對沿途空間,規劃能夠避開管線的路線。

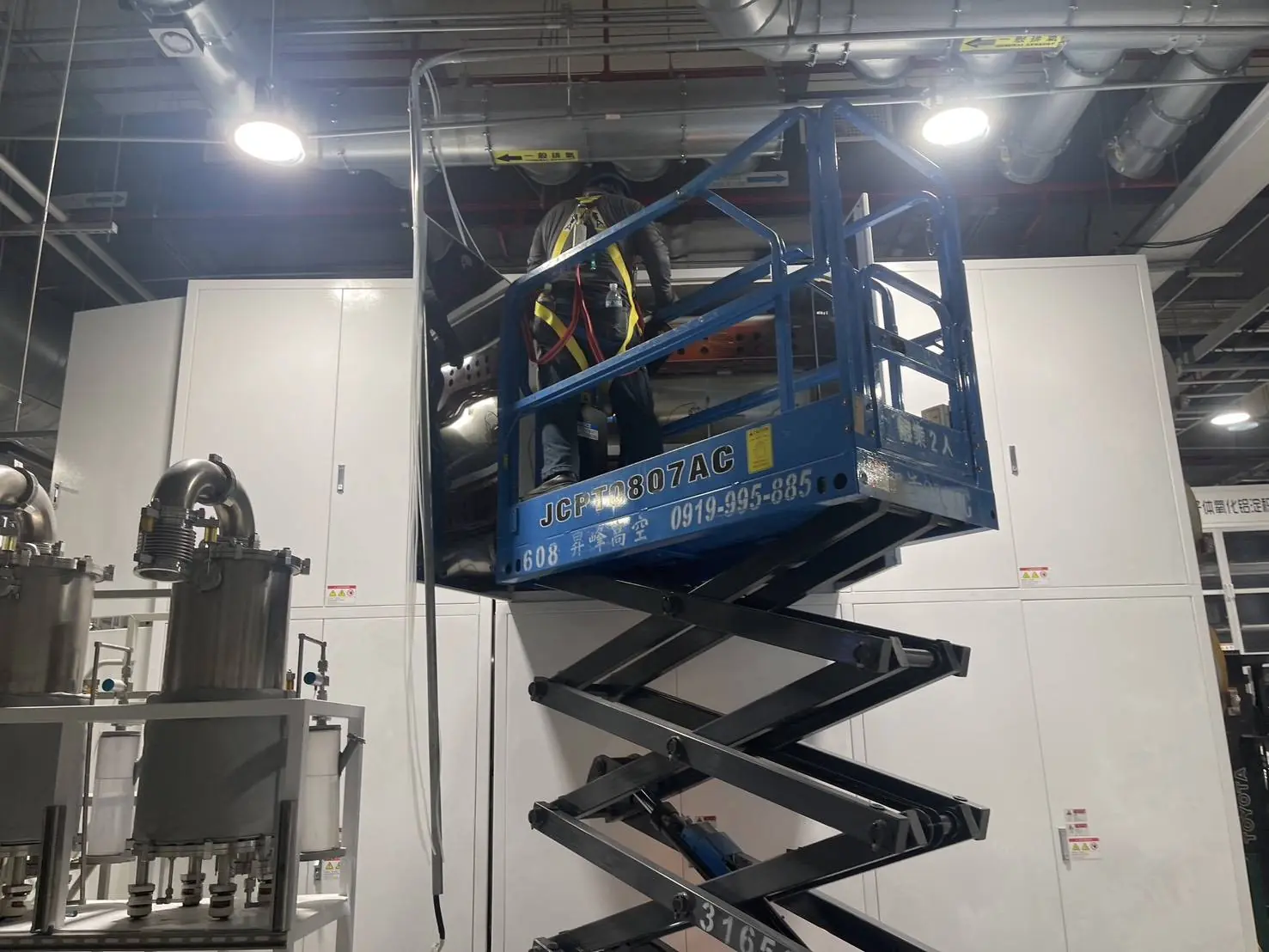

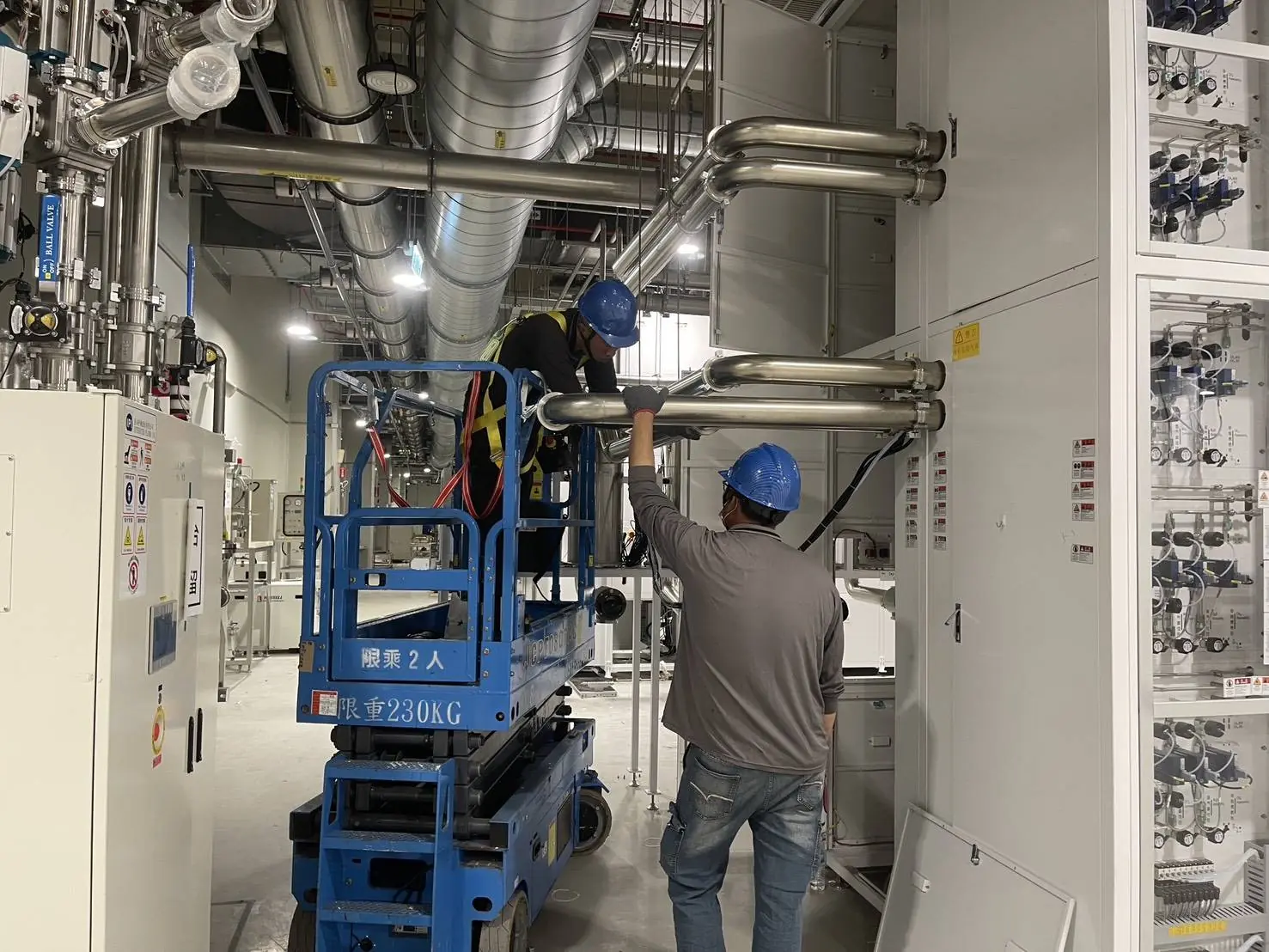

真的過不去的位置只有兩種選擇:拆設備頂端的物件,或是拆管線。四台 6 公尺高空作業車就是用在這裡。

位置較低的線槽先拆下來,把線束整上移,等設備通過後再復原,避免搬運時碰撞或拉扯。

難題四:機體寬度貼近吊掛平台寬度,高空對位沒有容錯空間

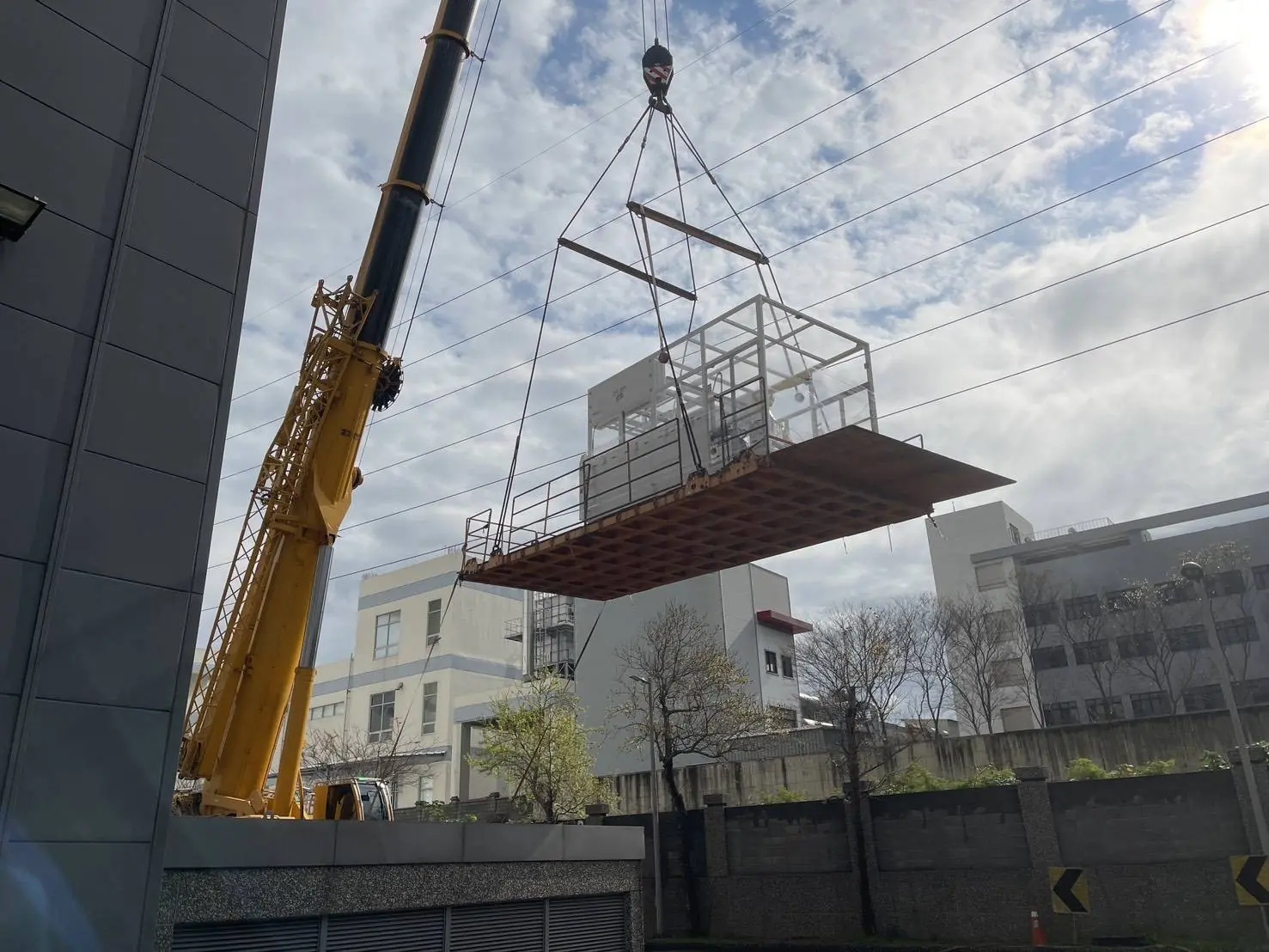

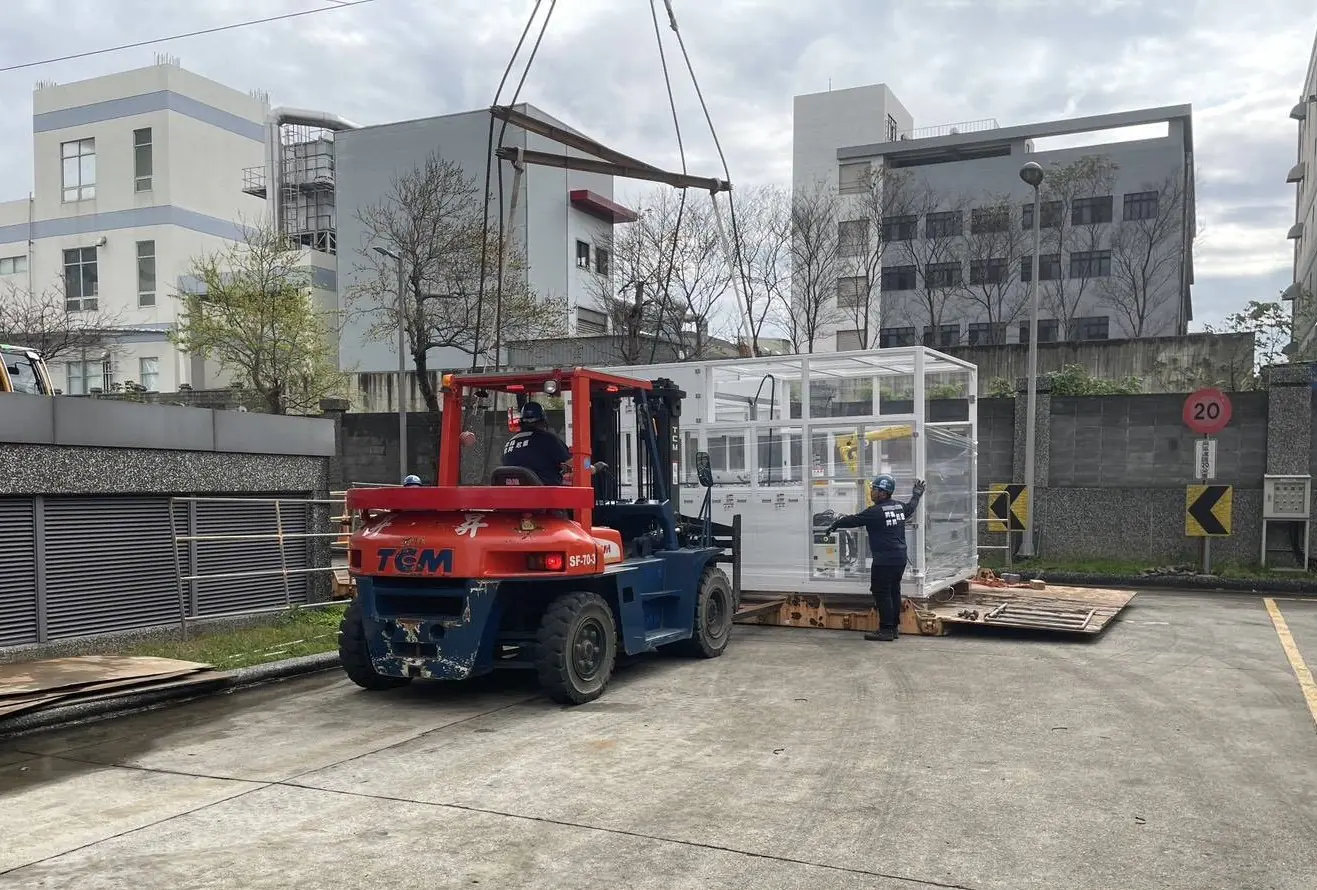

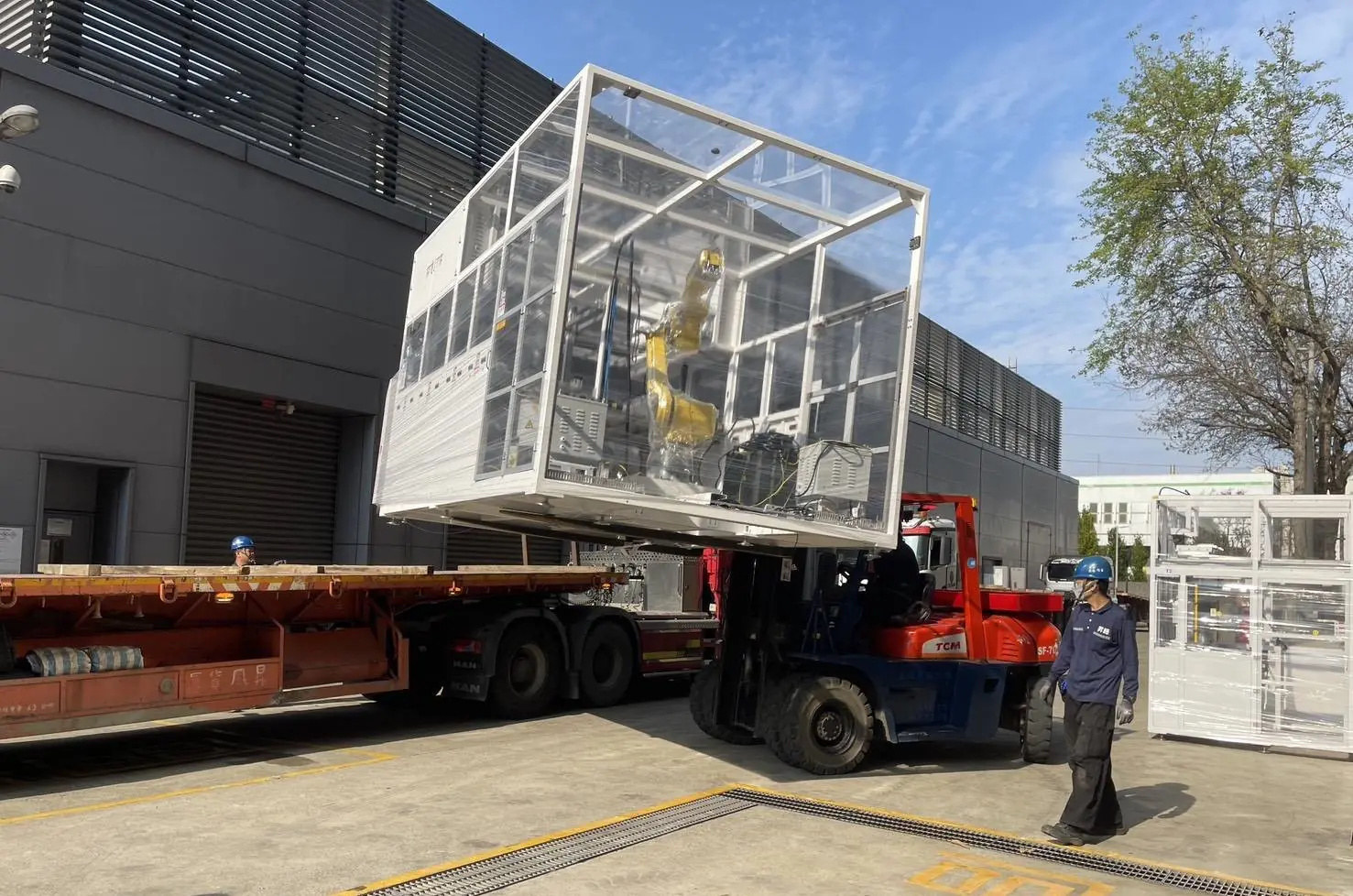

吊掛高度約 15 至 18 公尺,最重的一節約 8 至 9 噸。機體面寬與吊掛平台的寬度接近,左右能調整的空間很小。

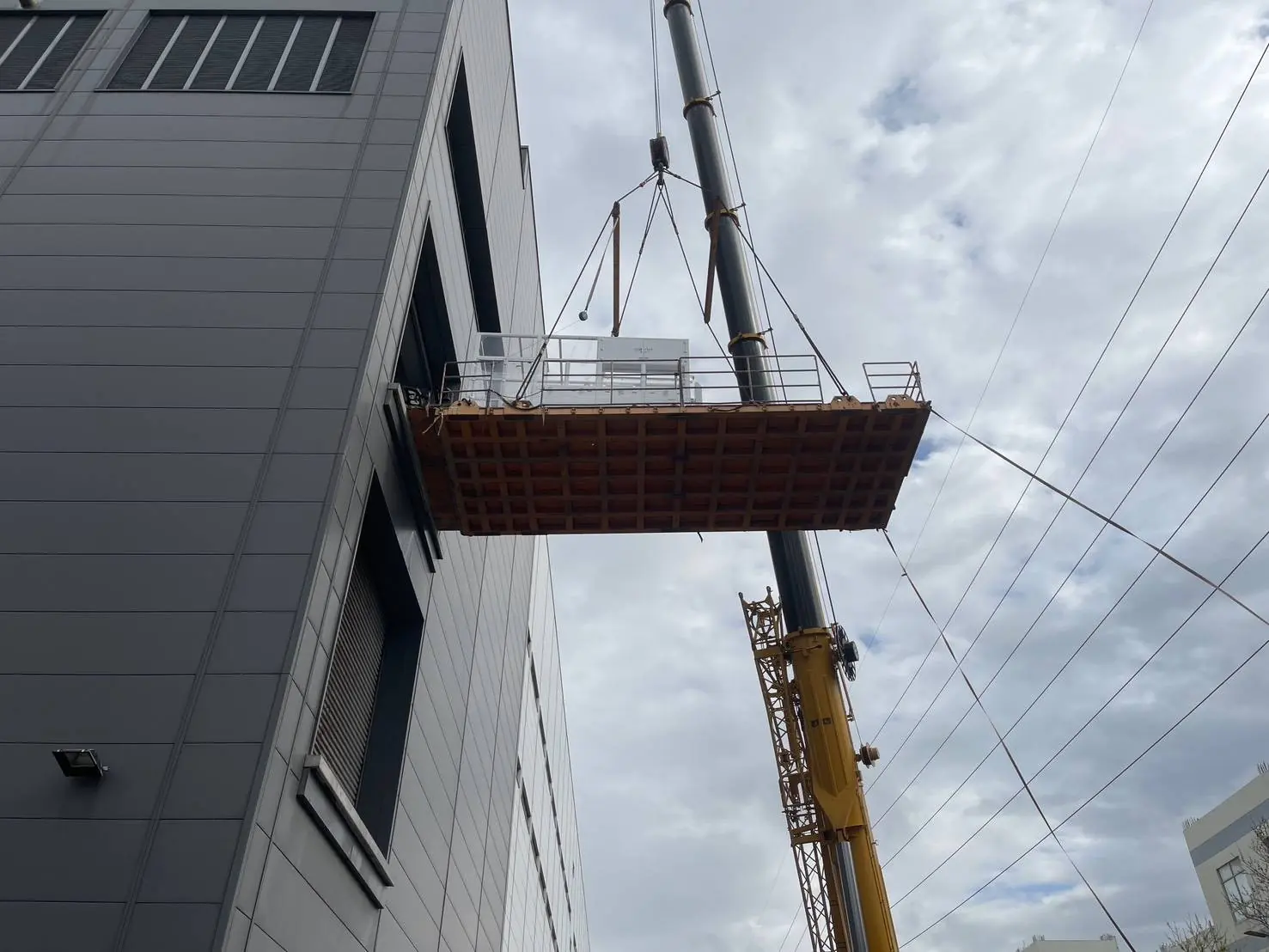

吊掛平台無法站人,由吊掛窗口左右兩側的人員,觀察設備位置、指揮吊車,再配合牽引繩調整方向。

吊掛當天風大,一陣一陣吹來,吊掛平台跟著晃動,設備對位的難度提高。

在設備進入吊掛平台之前,就先安排好方向與角度,減少在高空反覆調整的次數,並把吊掛作業集中施作,約三天完成全部吊掛。

難題五:吊掛與運輸路途中,鬆散物件不能掉

設備從三、四樓吊到地面,遇到陣風會晃動,之後還要上高速公路,門片或零件在半空中鬆脫、或在行駛途中掉落,都是工安事故。

固定帶固定的是設備本體,處理不了機體上的門片與活動部件。

所以在固定帶之外,先用纏繞膜包覆機體,收束門片和容易活動的部分,再進行吊掛與裝車。

難題六:設備過高過寬,一般板車不能上路

部分單節用一般板車裝載後會過高,或是超出車板寬度。

超高超寬車輛上路本身就受限制,走高速公路一定開罰,更實際的風險是容易造成車禍,或是撞到高架橋樑。

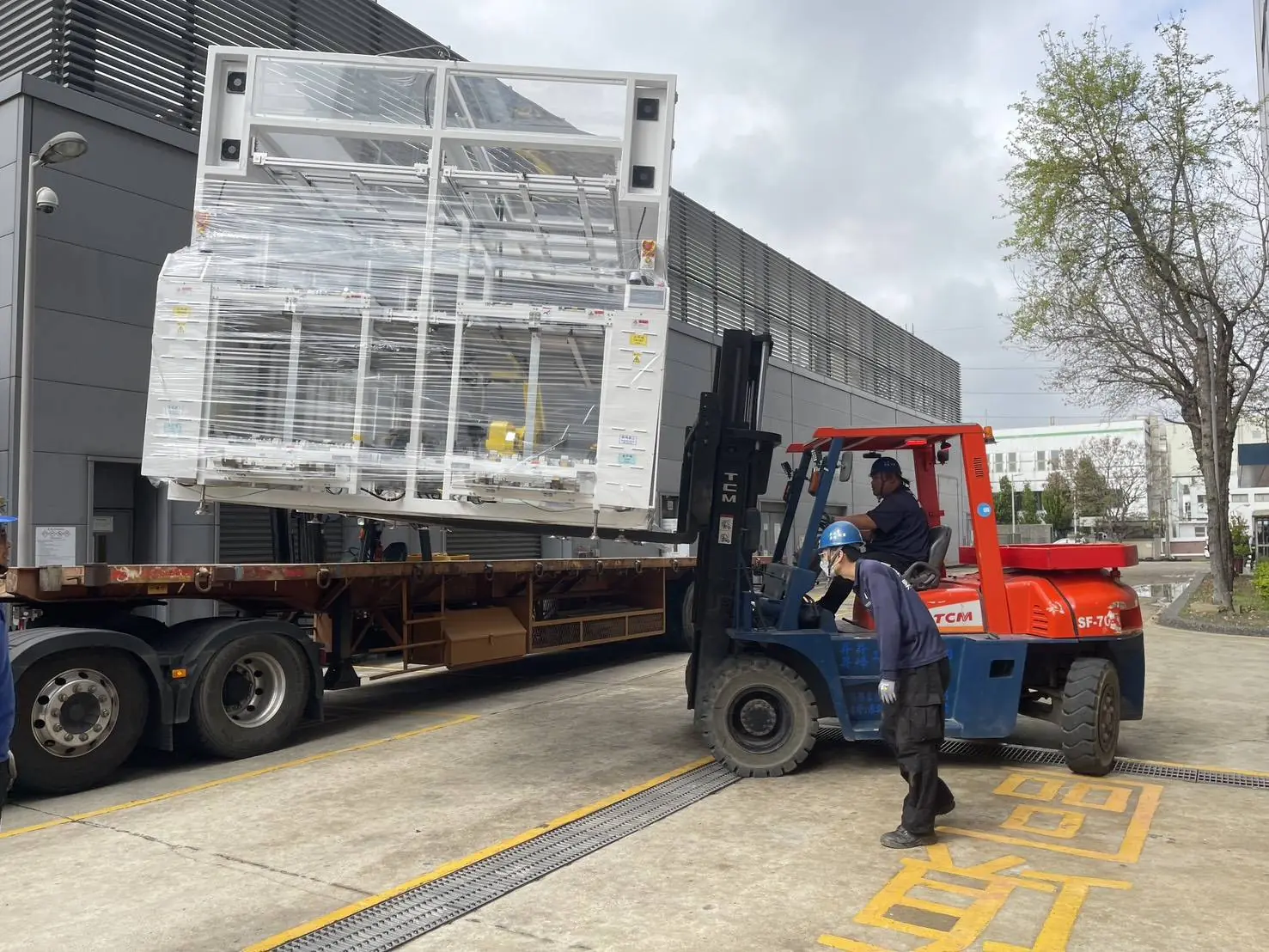

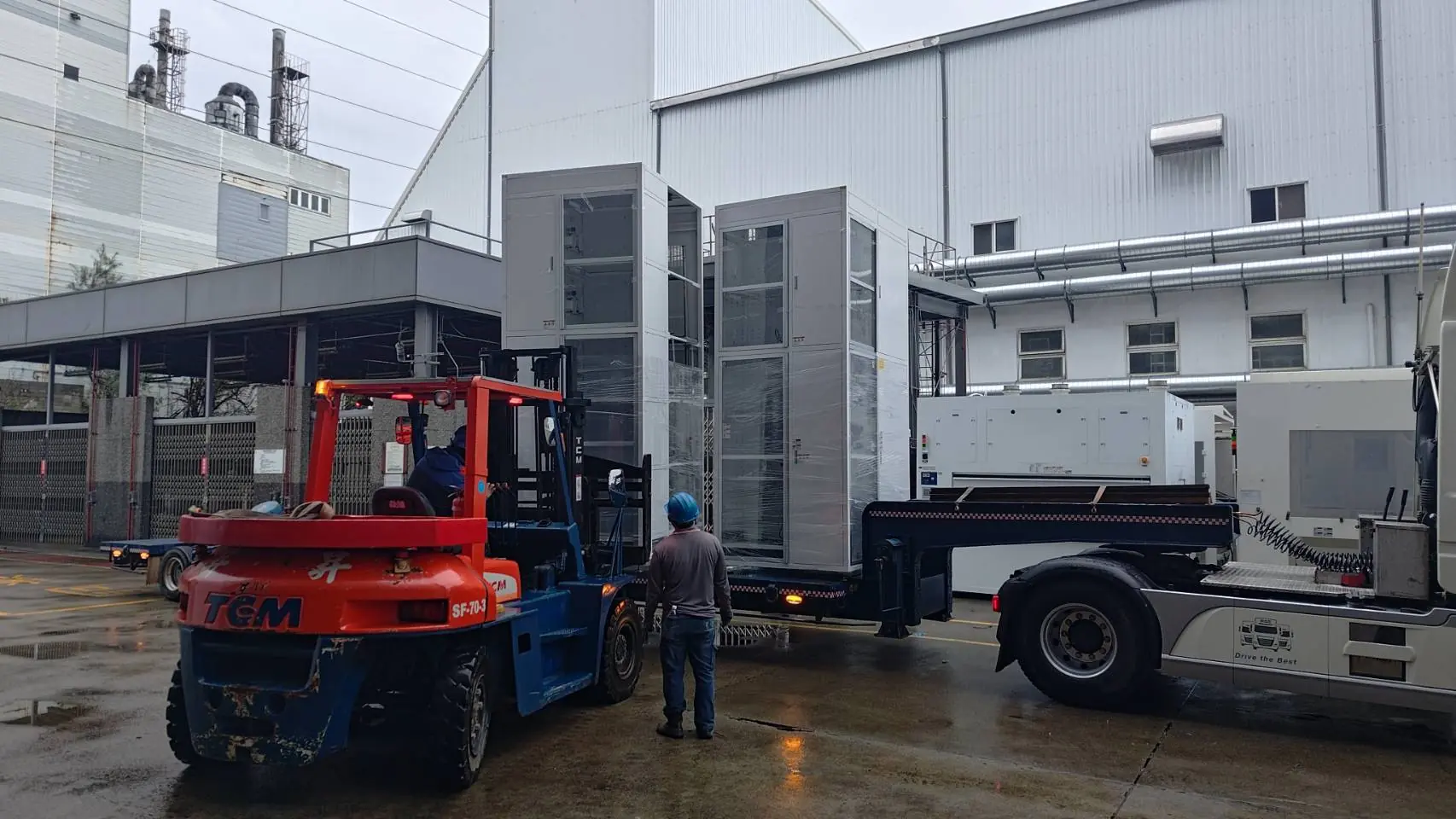

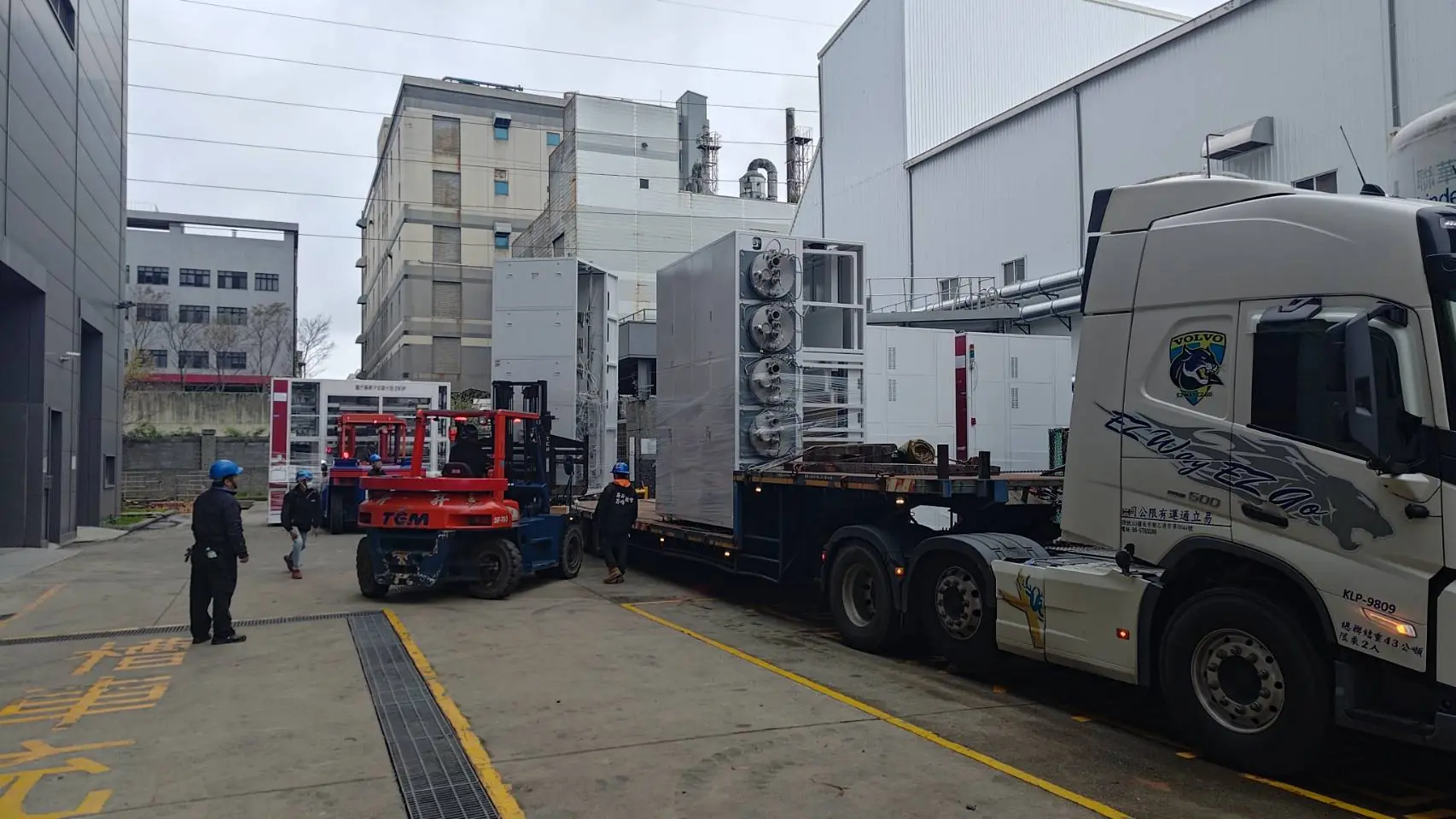

做法是依各節設備的高度與寬度分配車輛,尺寸超出一般板車的部分改用車板較低、較寬的超低板車裝運。

全案共安排 26 趟載運,其中板車 24 趟、夾車 2 趟。

結果

十五組擴散爐在 15 個工作天內,完成拆除與搬離,實際過磅總重 337 噸,每日投入 7 至 9 人,吊掛作業集中在三天完成。

業主當初提的條件,最後都做到了:

  • 拆運動線上的廠務管線、製程管線與線槽,需要暫時拆下的部分全部復原
  • 導電環氧樹脂(Epoxy)地板沒有因為機具移運或物件掉落而受損
  • 廠內全程使用電動機具,沒有燃油廢氣

案件規格

項目內容
施工地區新竹科學園區
標的物太陽能產線擴散爐 15 組
作業樓層三樓、四樓
單組設備重量約 22 至 25 噸
實際過磅總重337 噸
最重單節約 8 至 9 噸
吊掛高度約 15 至 18 公尺
工期15 個工作天
施工人力每日約 7 至 9 人
吊車200 噸吊車
室內移運機具2.5 噸電動堆高機、重物搬運輪組
戶外堆高機7 噸、10 噸堆高機
高空作業車6 公尺高空作業車 4 台
載運車趟板車 24 趟、夾車 2 趟,共 26 趟;部分設備搭配超低板車

有類似設備需要拆除回收?提供設備照片及現場動線照片或影片,可以先初步估價。
