業主需求

蘆竹一處化工廠要騰出廠內空間,拆除兩組蒸汽加熱的滾筒乾燥機,以及設備附屬的蒸汽管路。

兩組設備分別在二樓與三樓,每組約 10 噸,長度約 12 至 14 公尺。

業主提出兩項需求:

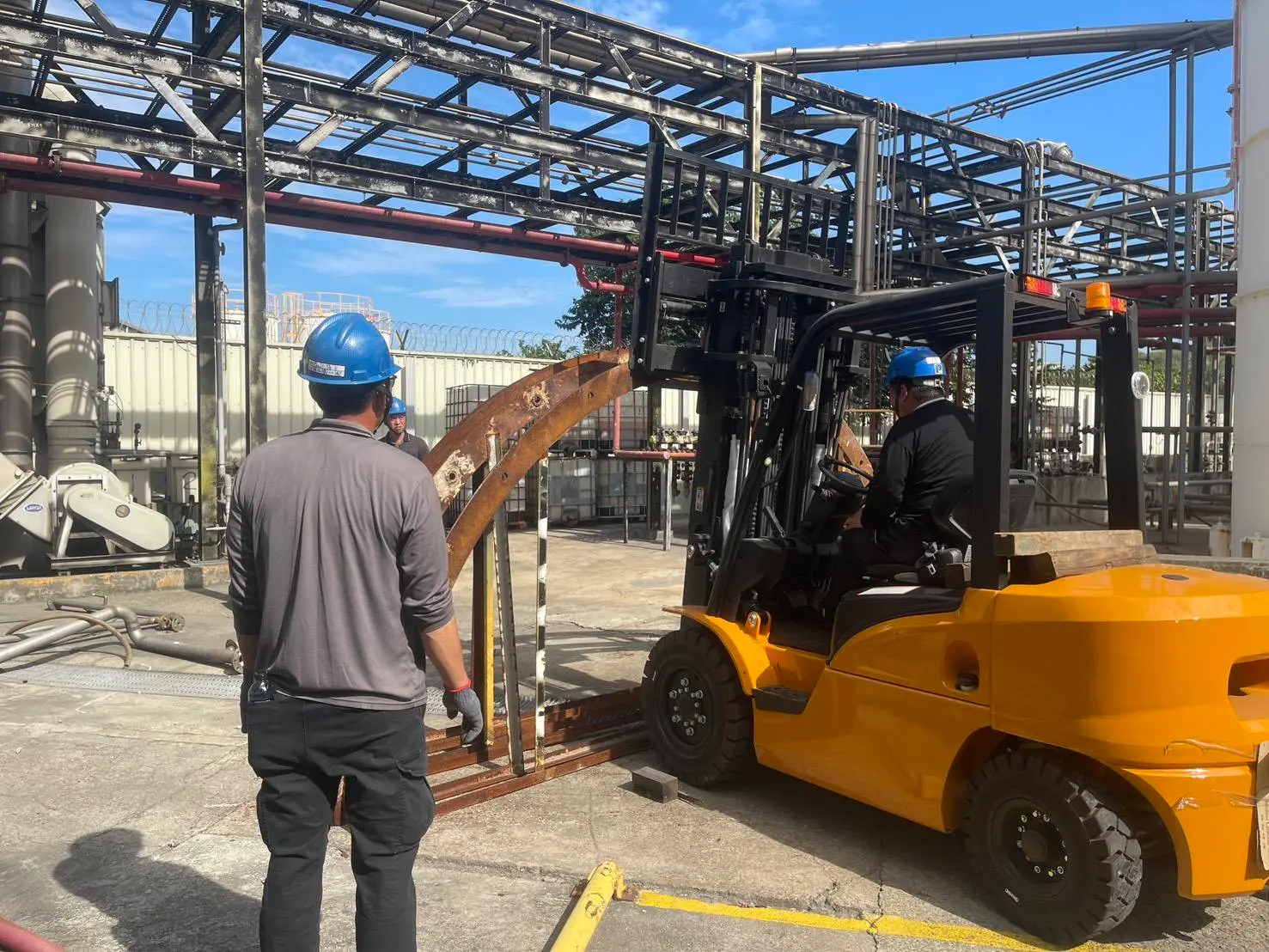

  • 保留廠房建物,搬出設備時拆開的外牆要補回去

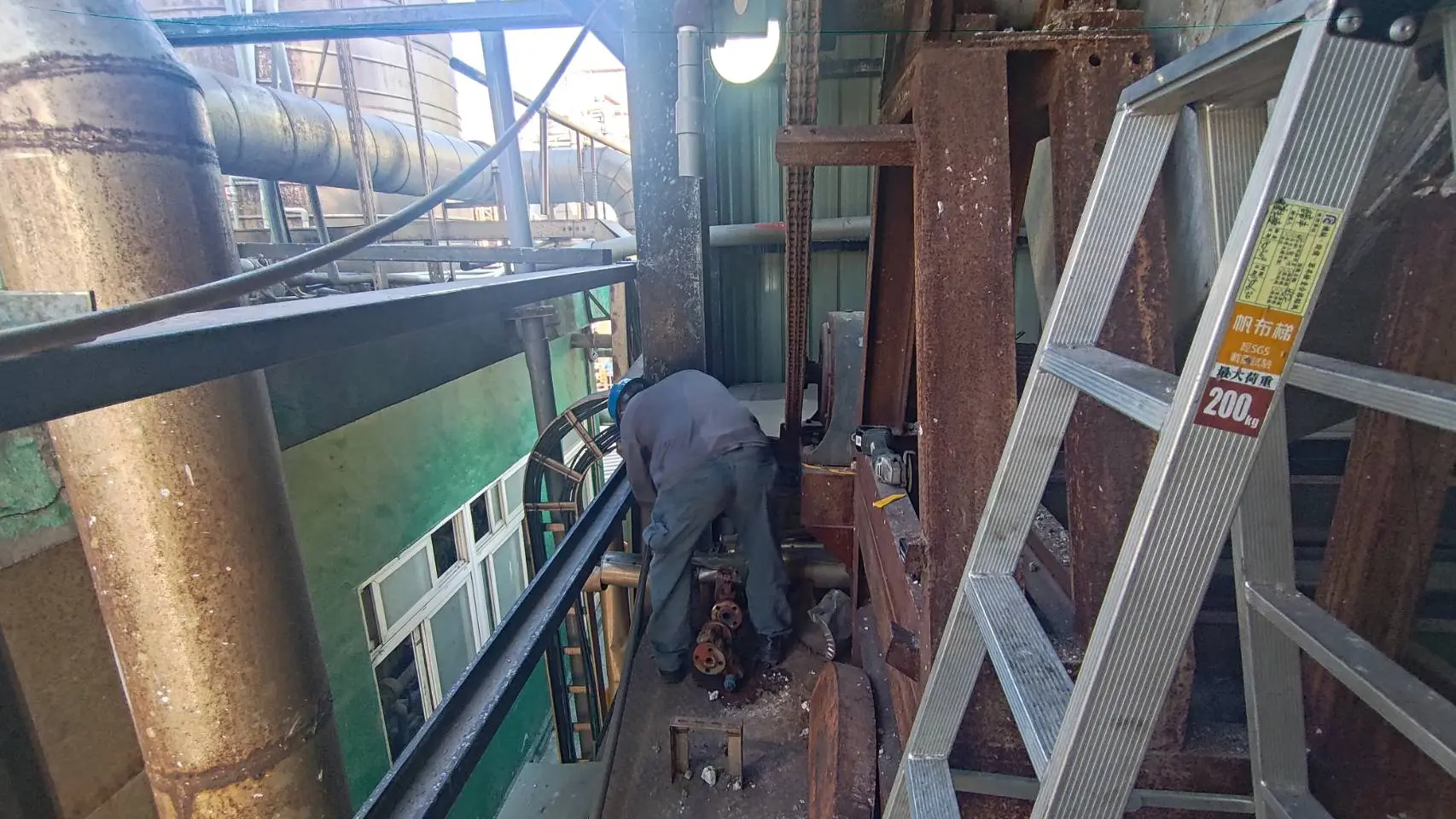

  • 設備周邊的管線要保留,這些管線正在輸送製程液體與氣體,施工期間不能停機

為什麼不能在原地拆解

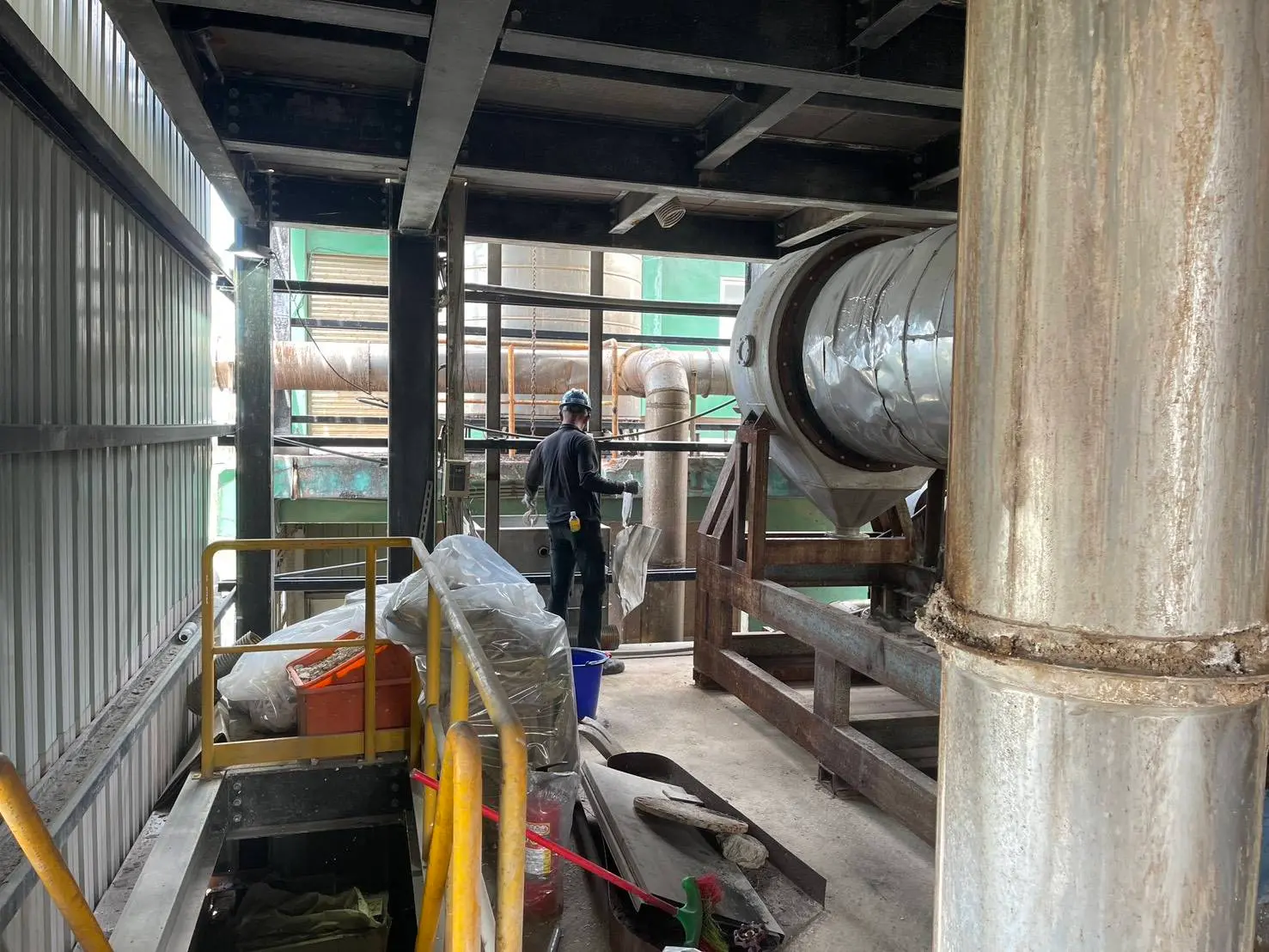

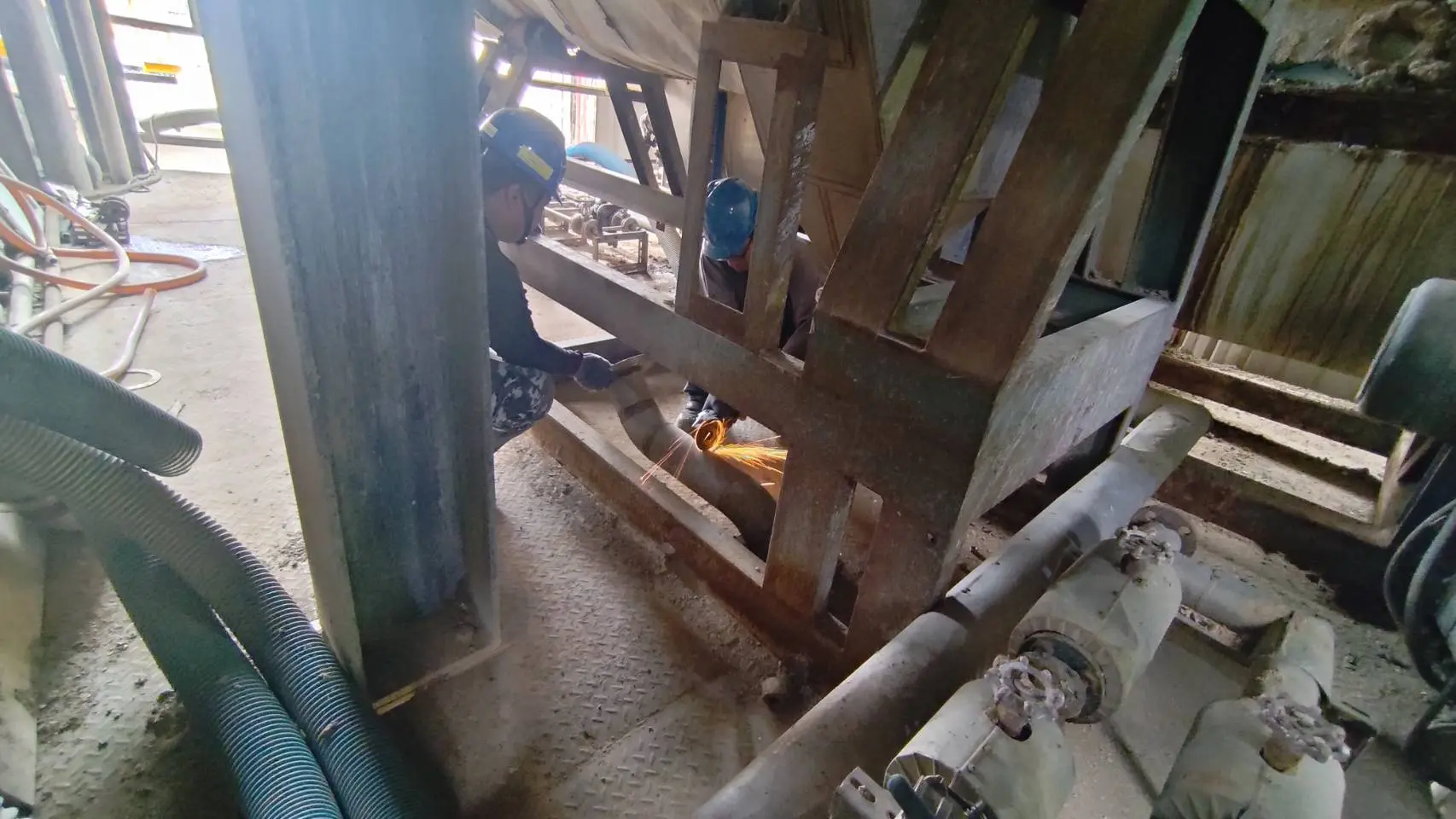

這兩組設備是先安裝好,廠房才蓋起來,管路也跟著設備一層一層往上配置,設備四周都被建物和運轉中的管路包圍。

在原地拆解行不通,原因有兩個:

  1. 周邊管路正在輸送製程液體與氣體,在旁邊拆解作業,碰撞管路的風險無法接受
  2. 設備重,原地拆解要先把堆高機吊上樓,在樓板上挪移、起重,但設備周圍空間不夠,堆高機就算吊上去也無法作業

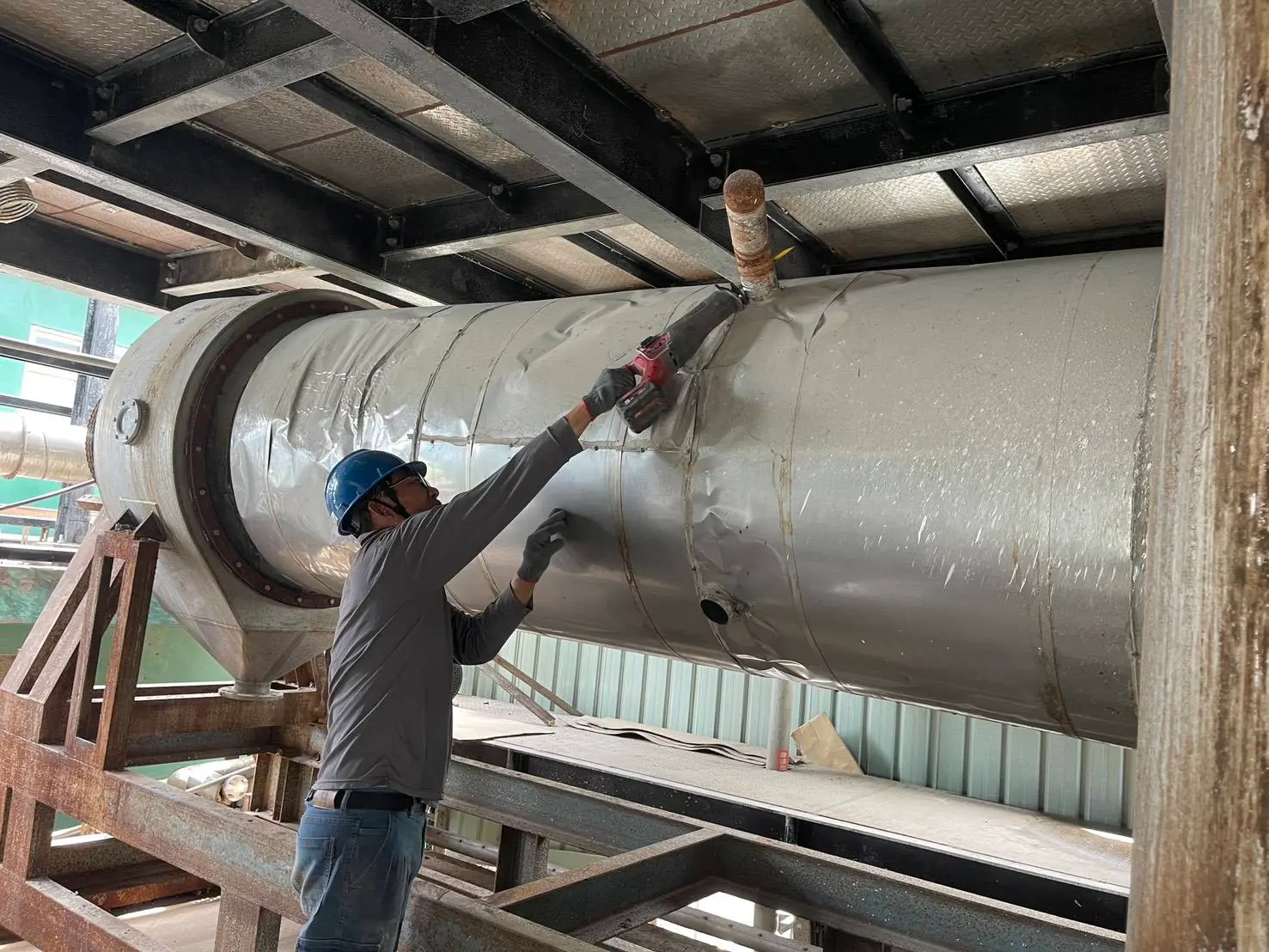

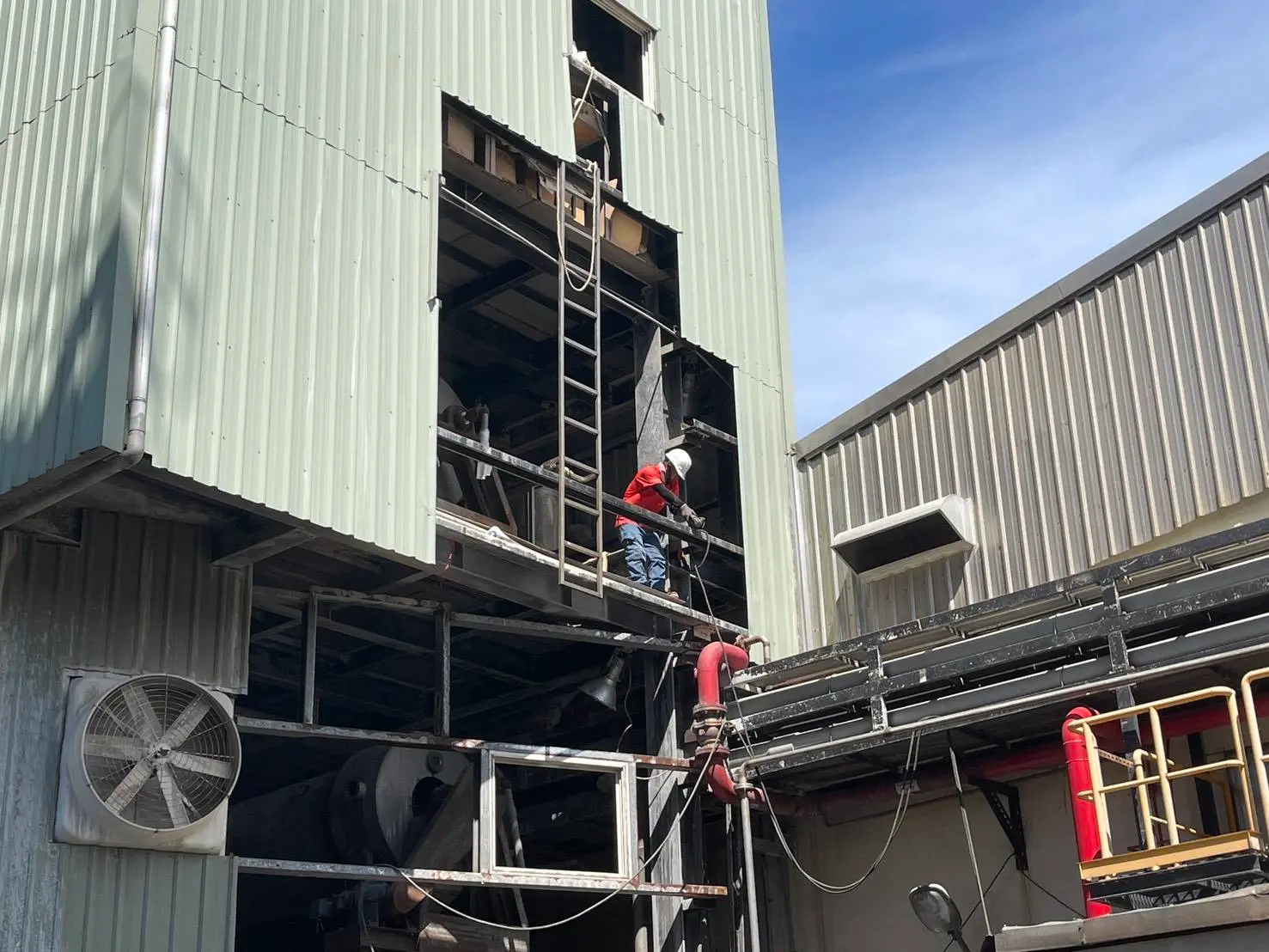

所以我們採用整機拉出:局部拆除外牆開出吊掛窗口,把整台設備從窗口拉出廠房,再吊到地面。

這個工程難在哪裡,怎麼做完的

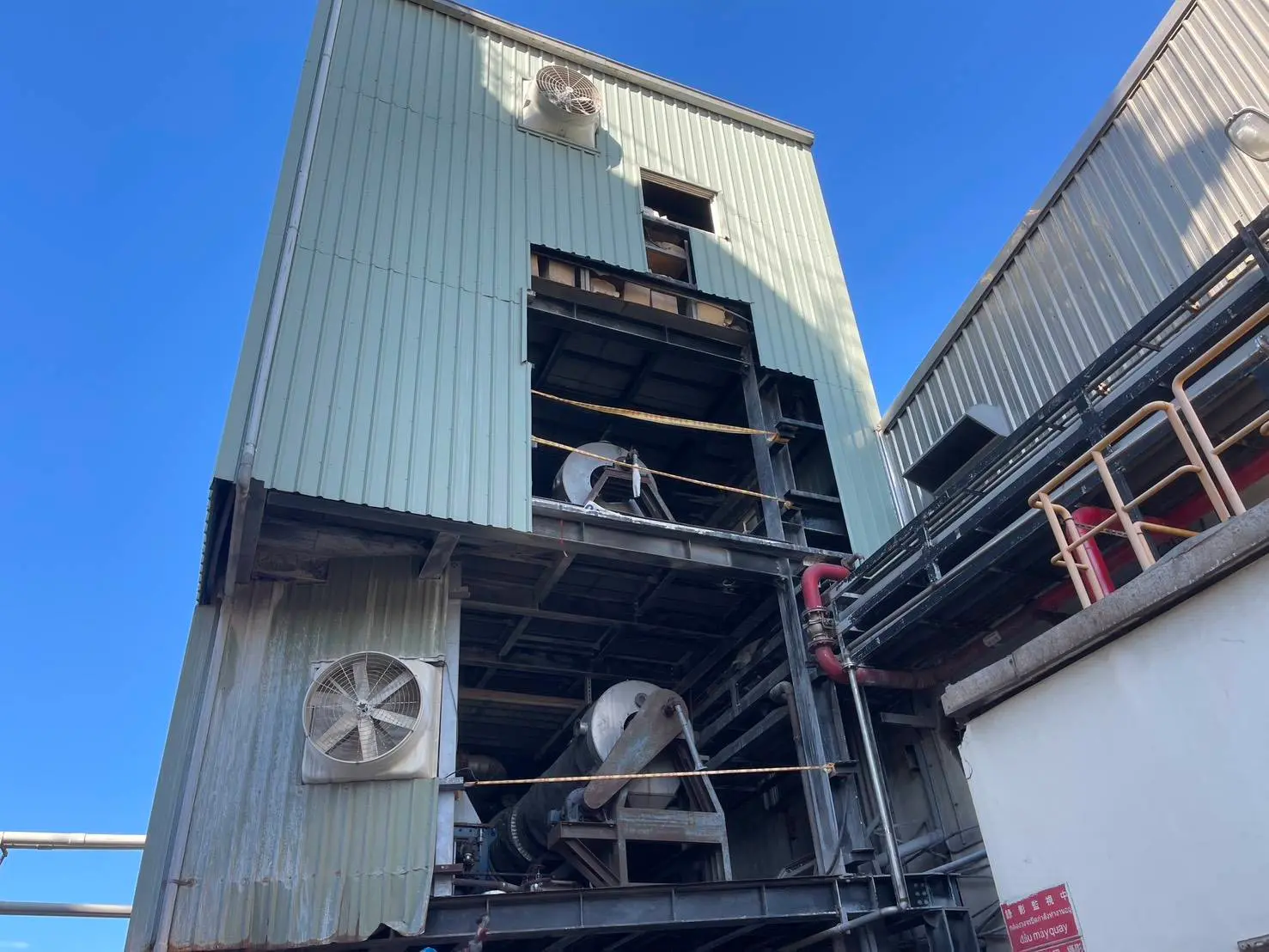

難題一:設備長 12 至 14 公尺,吊掛平台放不下

一般大型吊掛平台只有約 8 公尺長,設備比平台長,放不上去吊出。

難題二:周邊管線照常運轉,設備拉出時不能衝出,也不能偏移

設備約 10 噸,拉出時如果速度失控,可能瞬間衝出窗口、往下墜落,造成公安事故。

拉出時如果往左右偏移,可能碰撞兩側正在輸送製程液體與氣體的管線,造成生產延誤。

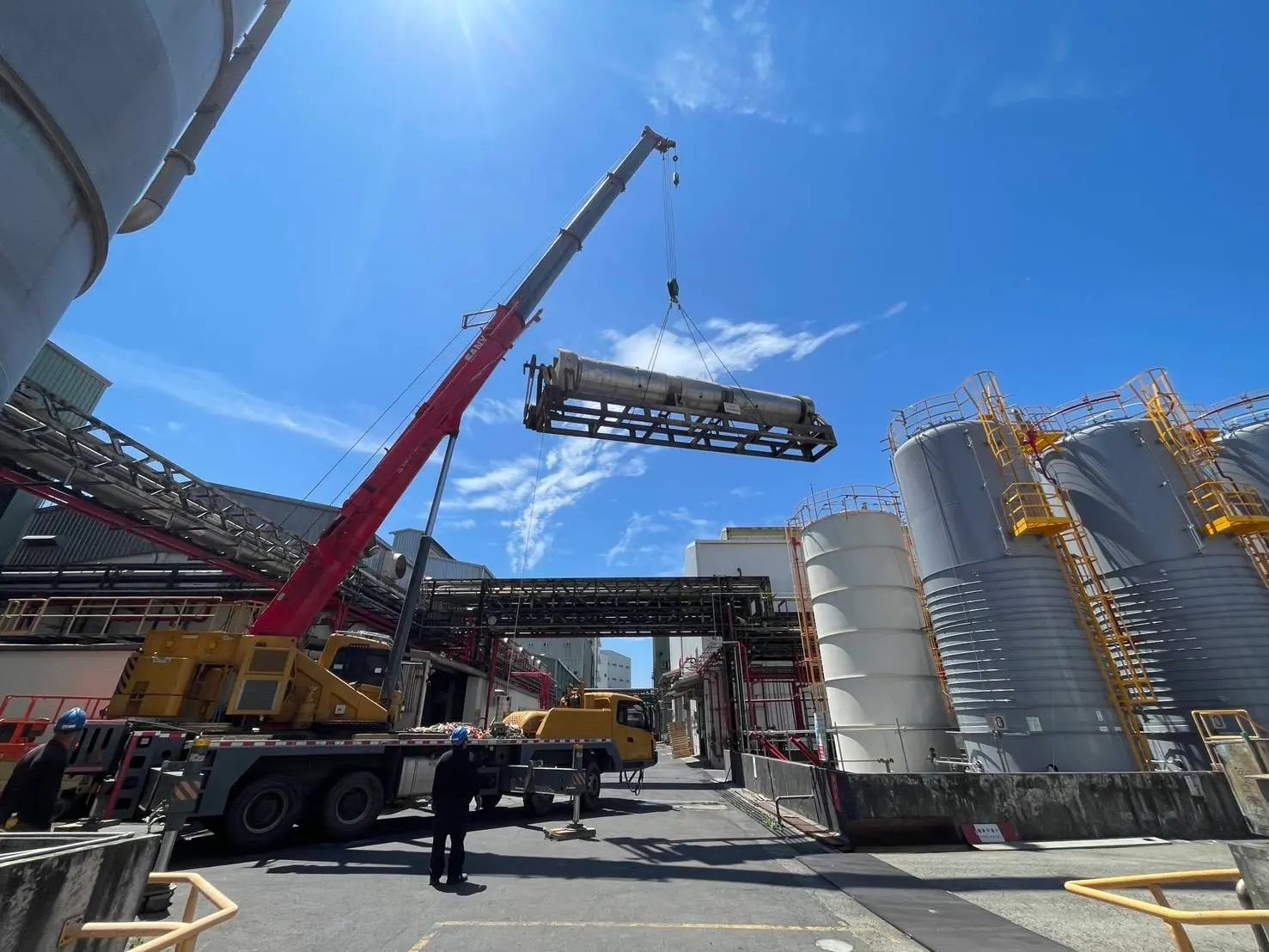

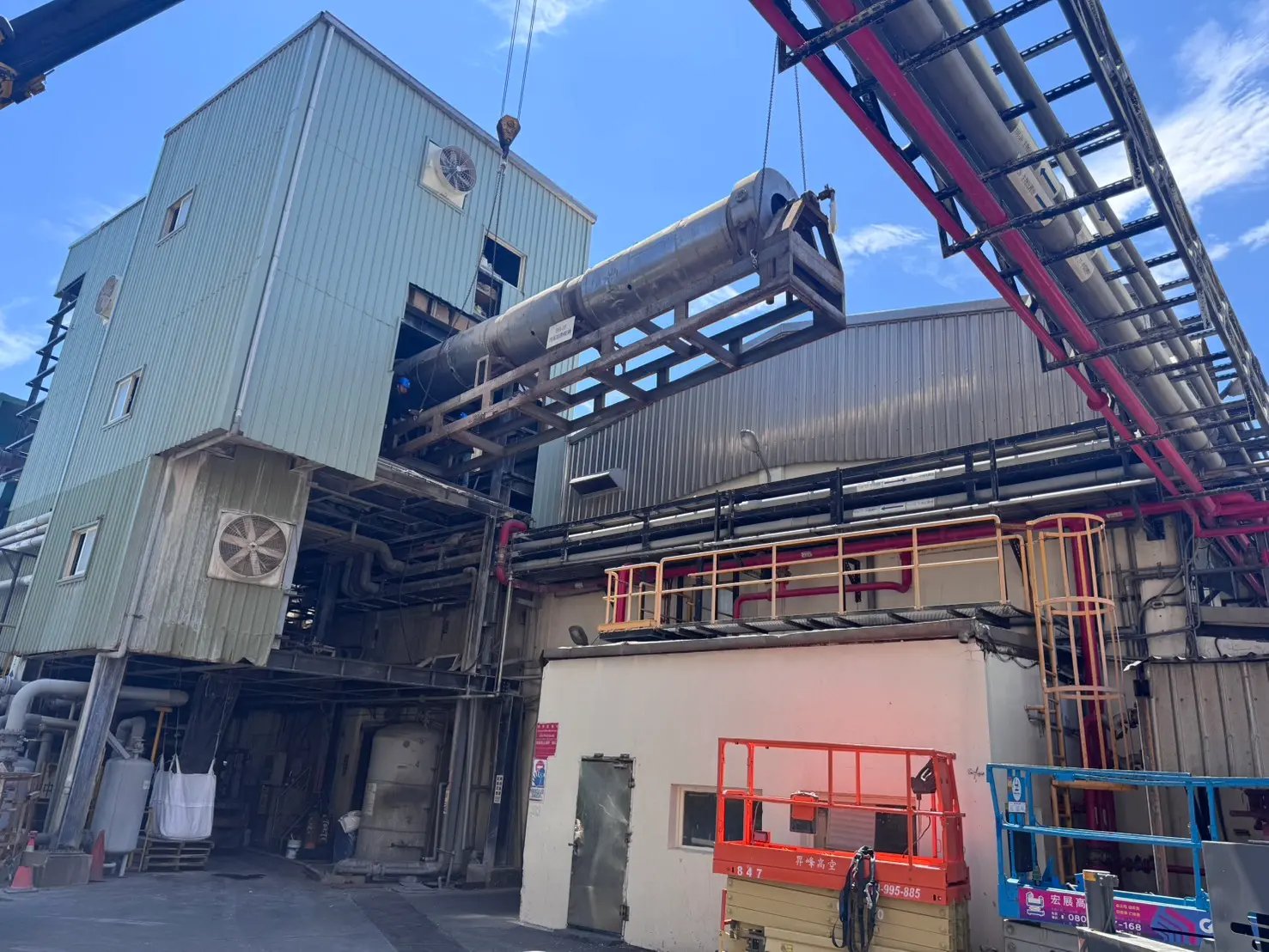

做法是由 60 噸吊車靠近吊掛窗口,把設備一段一段往外拉,同時在設備後方用兩組吊鏈拖住。

兩組吊鏈控制拉出速度與方向,讓設備直直地拉出來,降低撞到管線的風險。

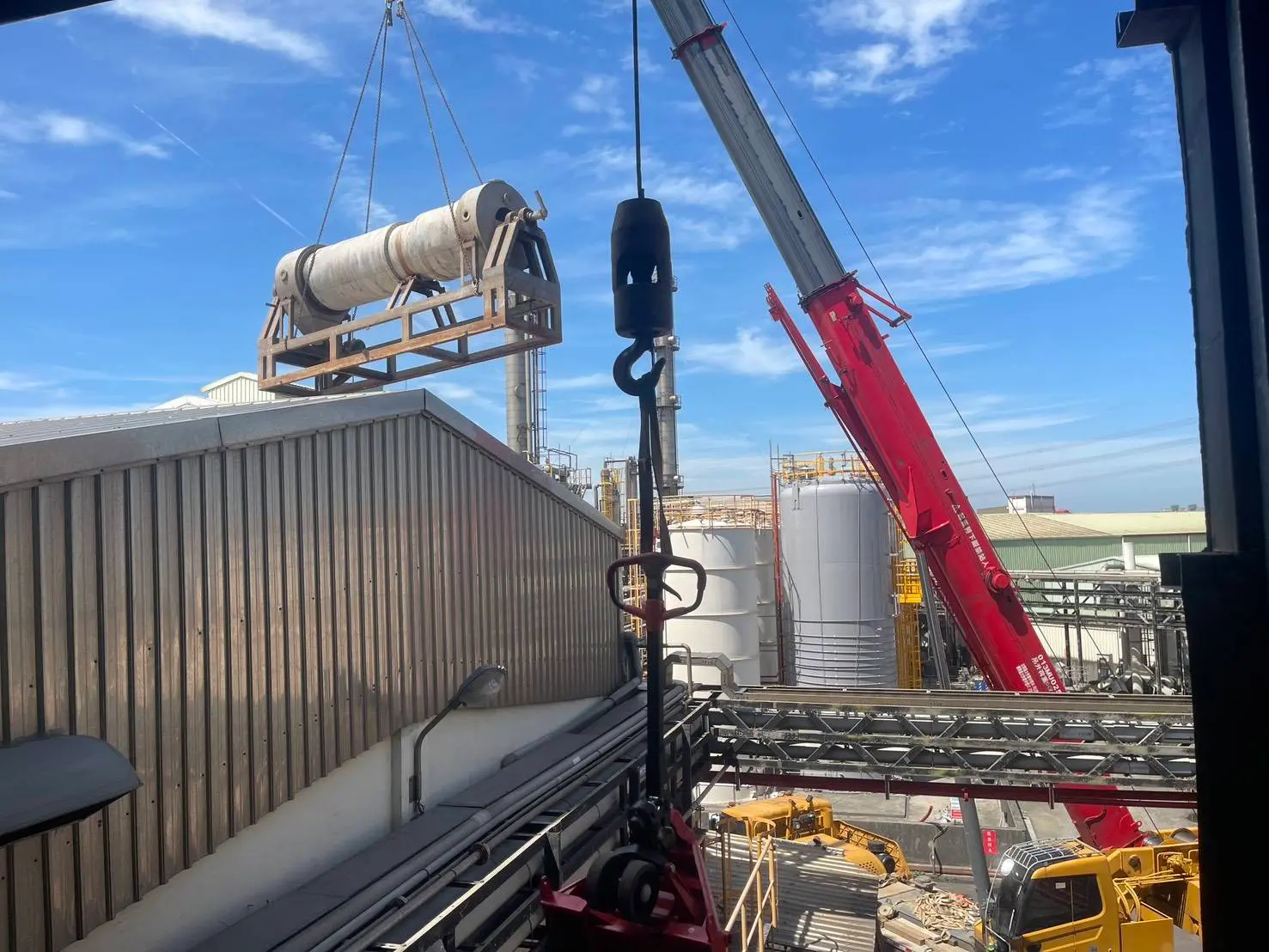

難題三:吊車的吊桿伸不進屋內,設備要先拉出三分之二

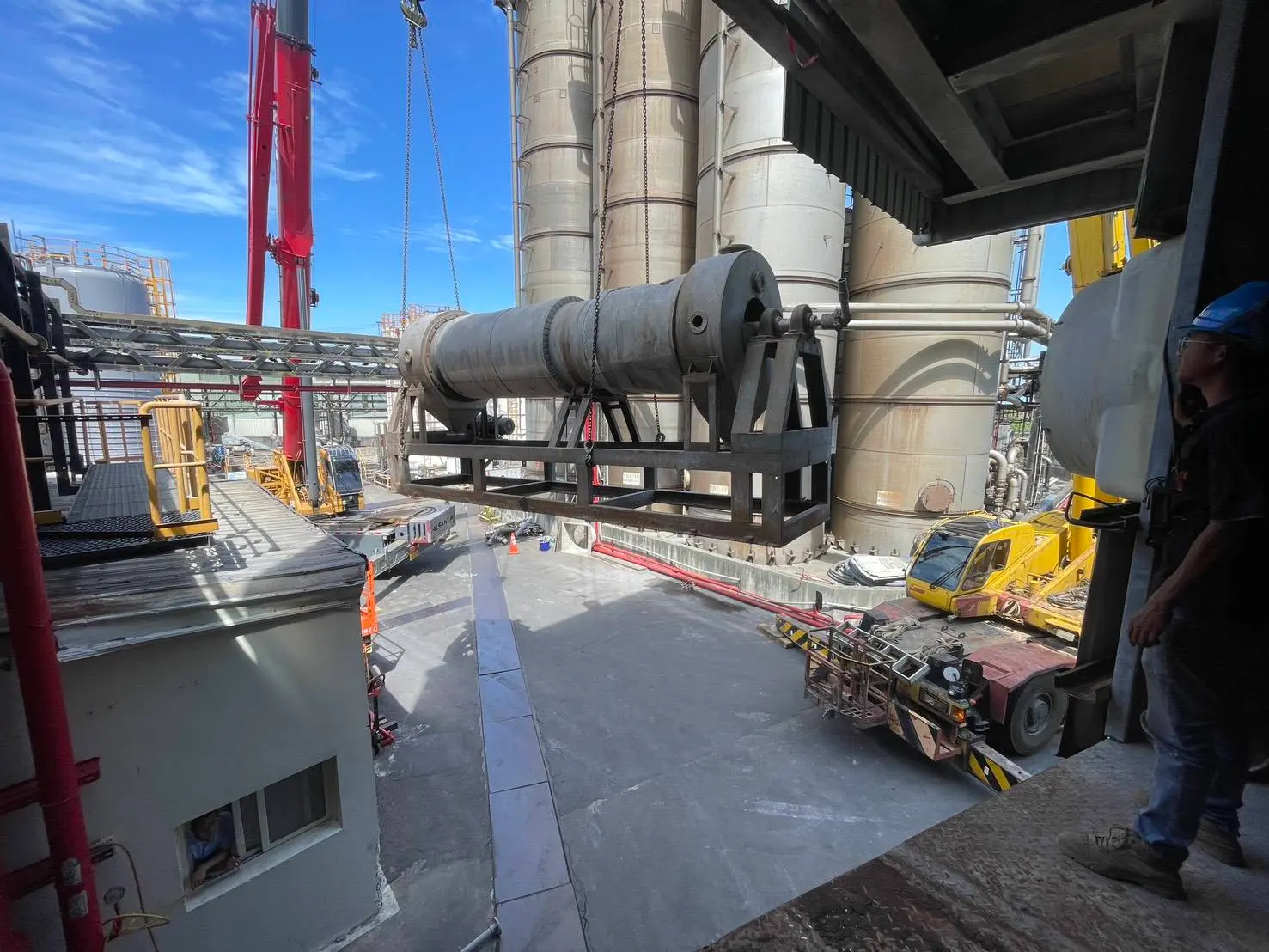

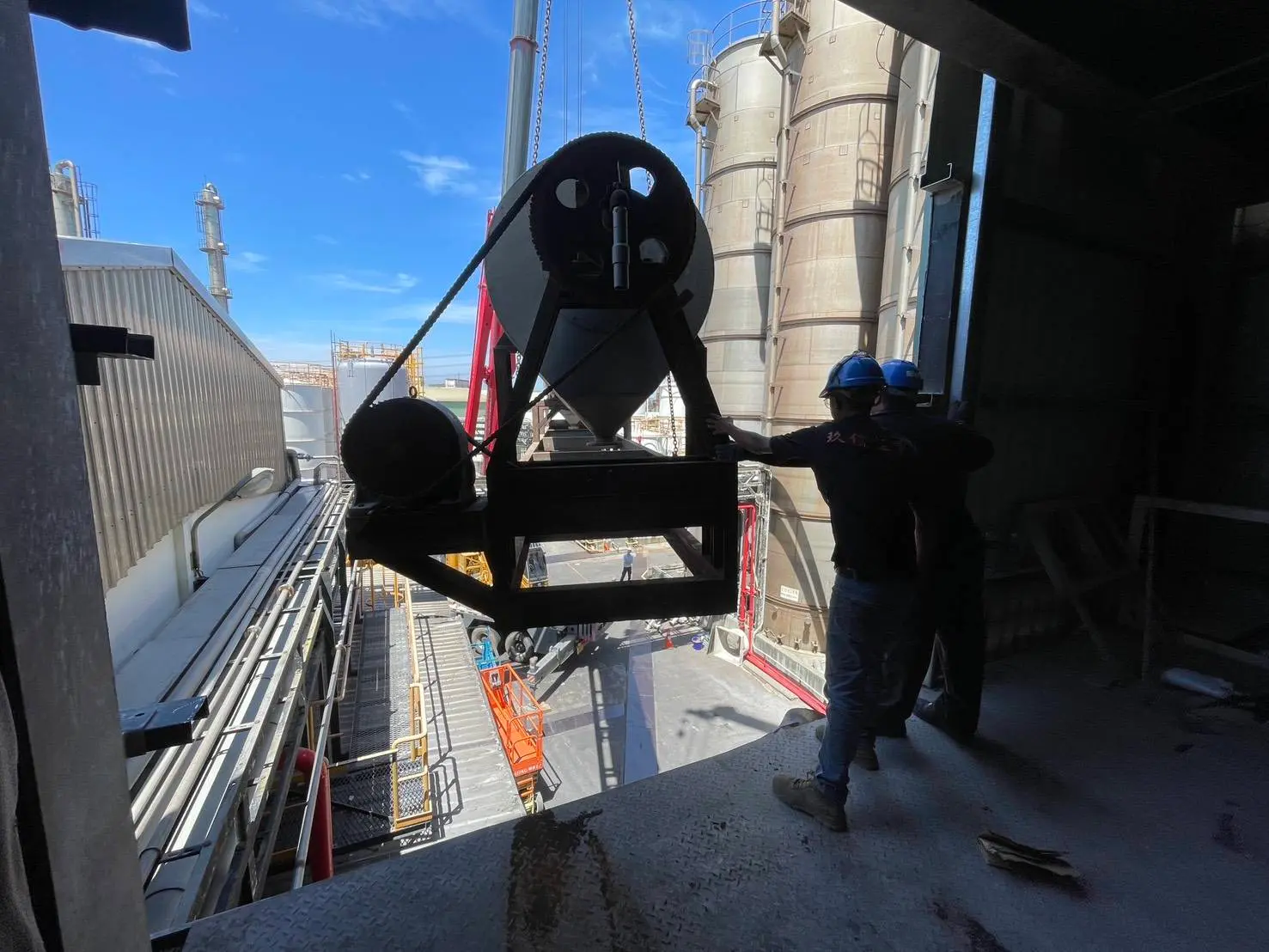

整機吊掛要從設備的中心點吊起,但設備還在屋內時,80 噸吊車的吊桿伸進去會撞到天花板或屋簷,吊不到中心點。

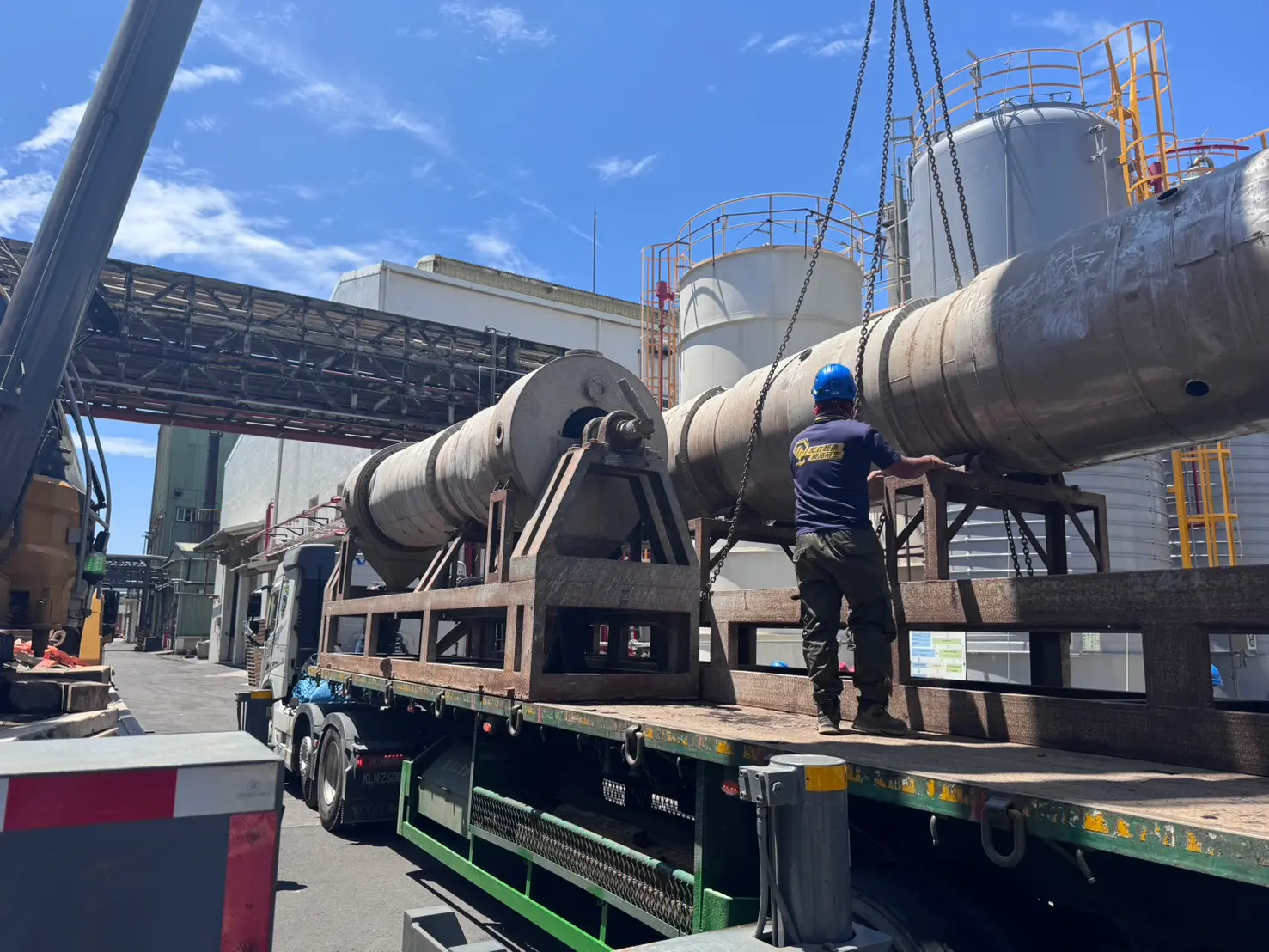

設備拉出約三分之二後,屋外才有足夠空間,由 80 噸吊車從中心點整機吊起,吊到地面。

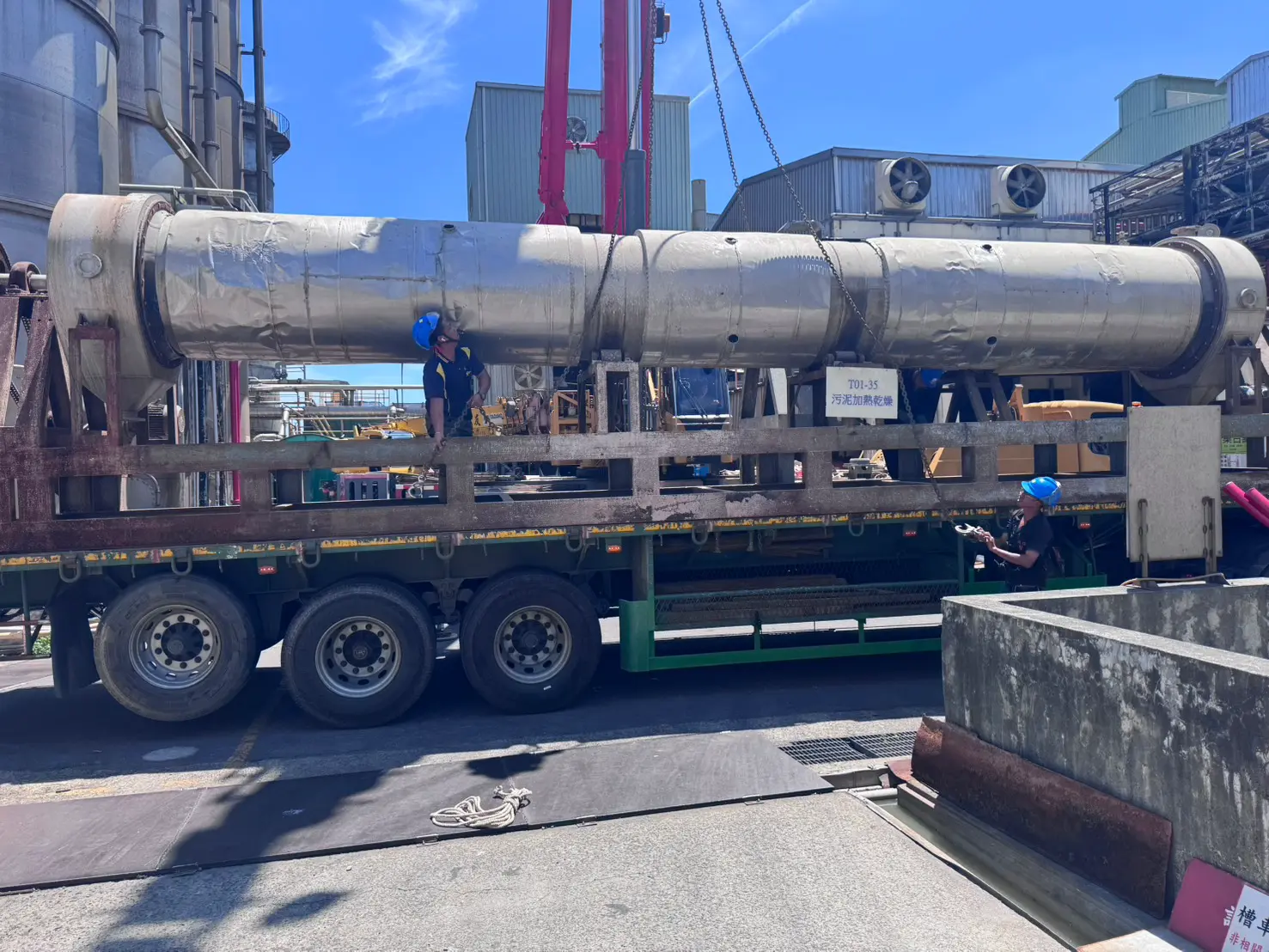

設備吊到地面後,由 5 噸堆高機在地面協助起重、搬移,再以 43 噸板車載運,兩組設備共 2 趟。

結果

兩組滾筒乾燥機在 1 星期的實際施工時間內全數移出,廠房建物保留,周邊管線全程照常輸送。

業主不必停機,避開了停機造成的產能損失,同時騰出設備原本占用的空間。

設備移出後,由我們安排的鐵皮外牆工班完成焊接復原。

拆除、吊運與外牆復原,都由我們同一個團隊負責,業主不必另外找人補牆。

案件規格

項目內容
地區桃園蘆竹
產業化工廠
標的物蒸汽加熱滾筒乾燥機 2 組、設備附屬蒸汽管路
設備位置二樓、三樓各 1 組
設備重量每組約 10 噸,兩組合計約 20 噸
設備長度每組約 12 至 14 公尺
實際施工時間1 星期
施工人數8 人(含拆除工班、鐵皮外牆復原工班、吊車作業、交通管制與工安指揮)
吊車60 噸(從吊掛窗口拉出設備)、80 噸(從中心點整機吊掛)各 1 台
牽制工具吊鏈 2 組(控制拉出速度與直線軌跡)
堆高機5 噸(地面起重、搬移)
運輸43 噸板車 2 台,共 2 趟
殘值折抵設備殘值折抵工程款約 8 至 10 萬元

有類似設備需要拆除回收?提供設備照片及現場動線照片或影片,可以先初步估價。
